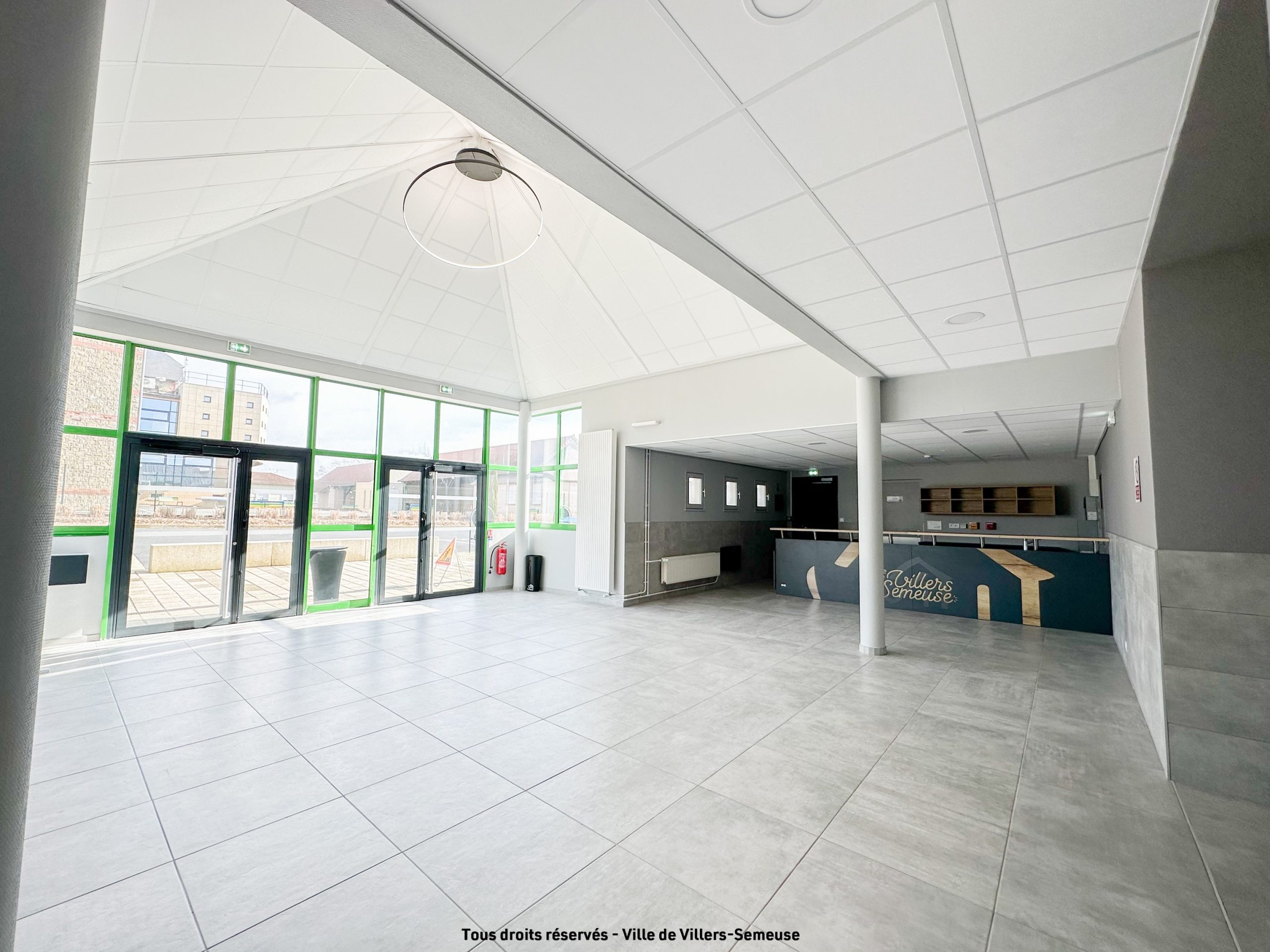

Après des années de cérémonies, mariages, baptêmes, anniversaires, conférences et bien d’autres événements, la grande salle des fêtes a fermé ses portes le 11 juillet 2021 pour une année de travaux. Du sol au plafond, cette salle va retrouver une seconde jeunesse à la suite des travaux comme ses consœurs, la salle de réunion Simone Veil et la petite salle des fêtes Louis Jolly.

Première salle des fêtes de la commune, les deux suivantes l’accompagnant à partir de 1991, des premiers aménagements y avaient été réalisés pour la moderniser en 1991 : installation d’une sonorisation avec éclairage spécifique, ajout d’une paroi centrale amovible pour diviser la salle en 2, diverses fonctions lors de la séparation (restauration scolaire en semaine, réunions d’association, réunions familiales le soir et week-end).

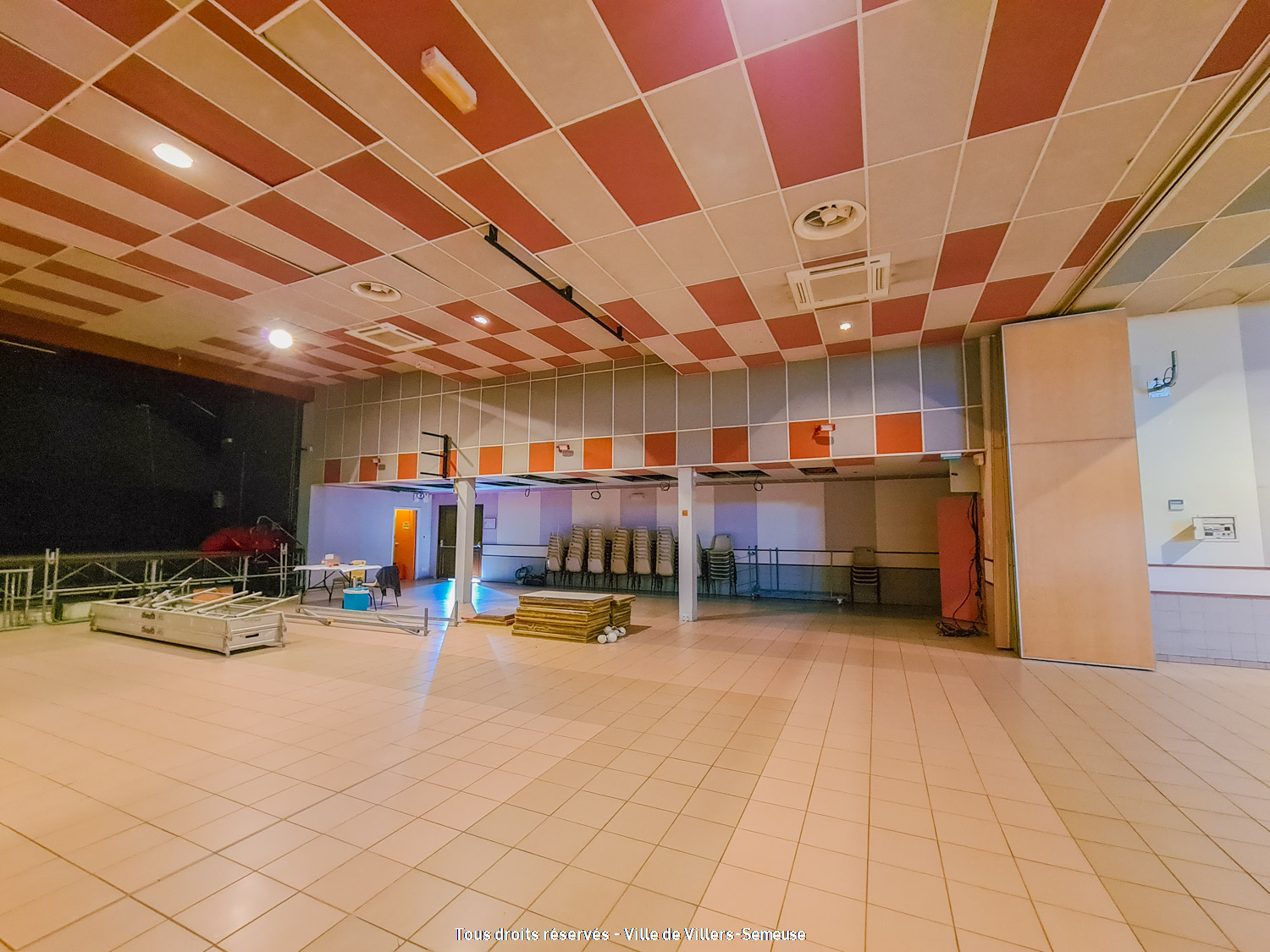

–  –  AVANT TRAVAUX  –  –

Cette année, une réfection totale de la salle est entreprise afin de répondre aux nouvelles normes et la moderniser suite à la rénovation des autres salles du complexe en plusieurs phases depuis 2019. Une série de travaux en profondeur pour améliorer l’accueil, la sécurité, le confort mais surtout réaliser des économies d’énergie conséquentes. La municipalité avait choisi d’y consacrer un budget de 600 000 euros, qui semblait correspondre aux avis des divers professionnels consultés. Puis, les différents diagnostics effectués ont mis en évidence une liste de travaux plus importants au regard de l’état des bâtiments, l’estimation finale proposée dépassant le million d’euros.

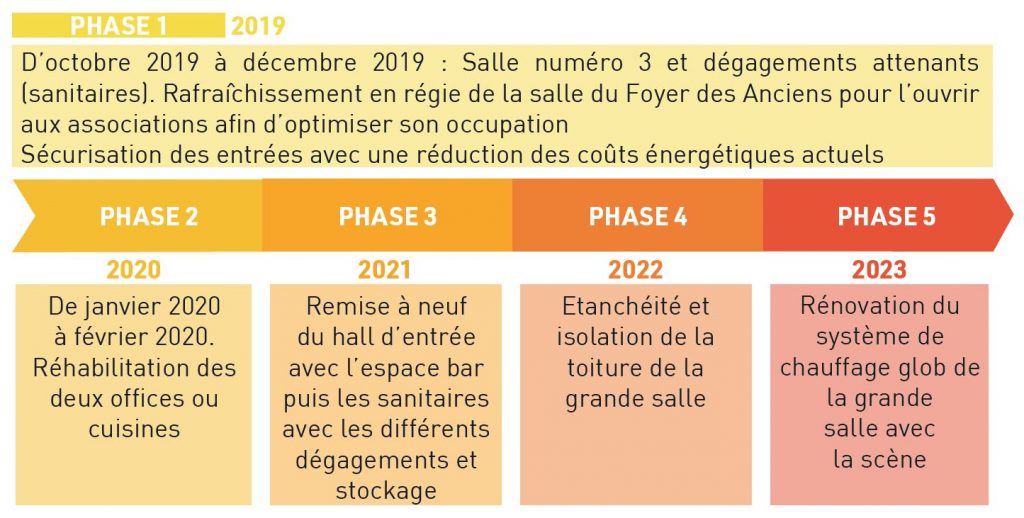

Devant un tel engagement financier, les élus ont décidé d’agir en responsabilité et en reconsidérant le projet pour éviter le recours à l’augmentation de la fiscalité ou à un emprunt conséquent. Ainsi, il a été décidé de « phaser » ces opérations – sur plusieurs années – afin de rénover nos salles des fêtes tout en gérant de manière la plus sérieuse et rigoureuse possible notre budget communal. Chaque année, une somme sera ainsi réservée afin de respecter le calendrier suivant :

magazine municipal n° 81 – avril / mai 2019

De plus, les travaux devaient s’étaler sur 4 années et s’achever définitivement en décembre 2023. De cette manière, les périodes d’ouverture et de fermeture de chaque salle sont programmées à l’avance et communiquées au fur et à mesure. Cependant, les phases n°3, 4 et 5 ont été regroupés dans une seule phase avec une livraison des travaux prévue en juin 2022.

Aménagement des salles des fêtes – 13 rue Ferdinand Buisson – 08000 Villers-Semeuse

Autorisation de travaux n° AT 008 480 18A 0024 délivrée l 24 avril 2019 et rattachée à l’ADAP n° AA 008 480 15C 0016
Superficie plancher existante : 1 212,51 m² – Hauteur maximale : 7m – Superficie terrain : 1782 m²
Maitrise d’ouvrage : Commune de Villers-Semeuse
Maitrise d’œuvre : T.D.A. – M. Bonnet
Bureau de contrôle : APAVE
Coordonnateur SPS : Agence Stéphane Colombet
Lot n°1 – gros œuvre – démolitions : BANA
Lot n°2 – menuiseries extérieures – serrurerie : ZUCCARI
Lot n° 3 – menuiseries intérieures – isolation – platerie – faux plafonds : PLAF DECO
Lot n°4 – plomberie – chauffage – ventilation : HOULLE ARDENNES
Lot n°5 – électricité : COCATRE
Lot n°6 – revêtements de soldes et lot n°7 – revêtements muraux – sols souples : JACQUEMARD
Lot n°8 – élévateur PMR mobile : /
Lot n°9 – équipement de cuisines : EVOLUTION
Lot n°10 – couverture : /

Montant globale des travaux – aménagement des salles des fêtes :

COMMUNE DE VILLERS-SEMEUSE : 1 068 159,13€ répartis sur les budgets d’investissement  2020, 2021 et 2022.
– ETAT – au titre de la D.S.I.L. (Dotation de Soutien à l’Investissement Local) : 202 097€
– CONSEIL DEPARTEMENTAL DES ARDENNES – au titre des contrats de territoire : 84 971€

En raison de l’épidémie du COVID-19, le début des travaux a été repoussé de 6 semaines pour faute d’approvisionnement des matériaux nécessaires.

Les travaux de rénovation de la cuisine et de la chambre froide ont été réalisés lors de la phase de 2020.

–  –  PHOTOS des TRAVAUX –  –

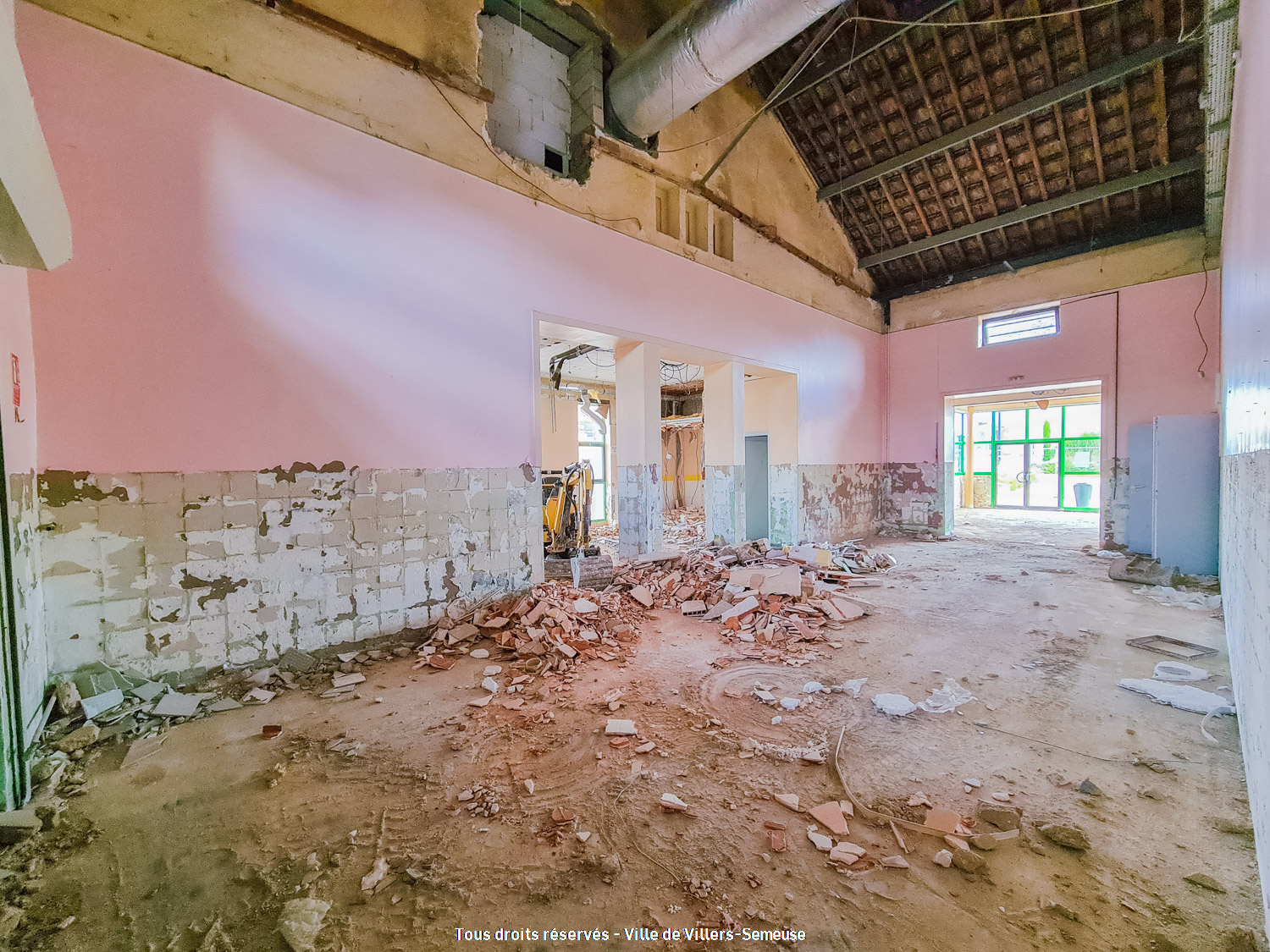

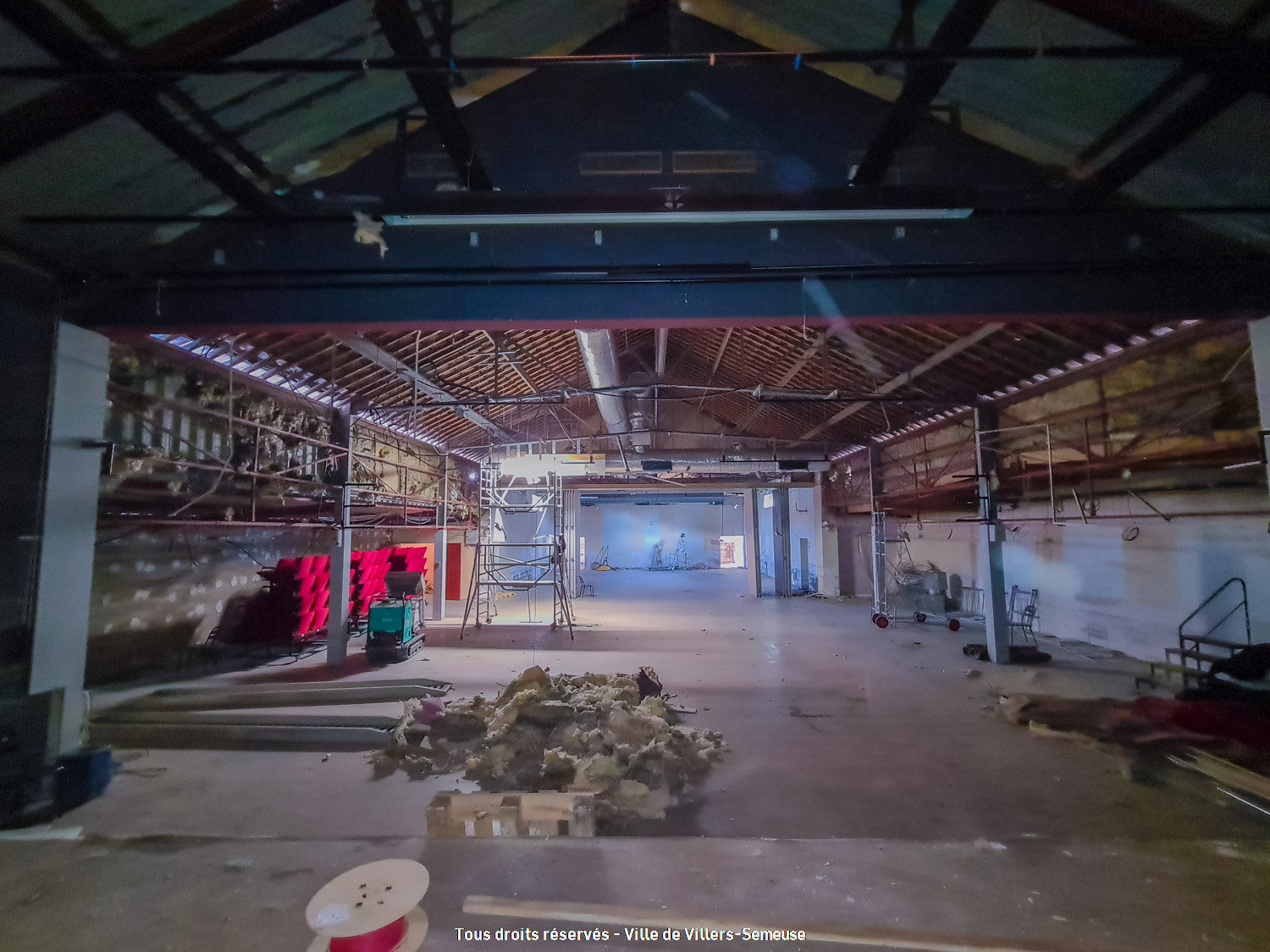

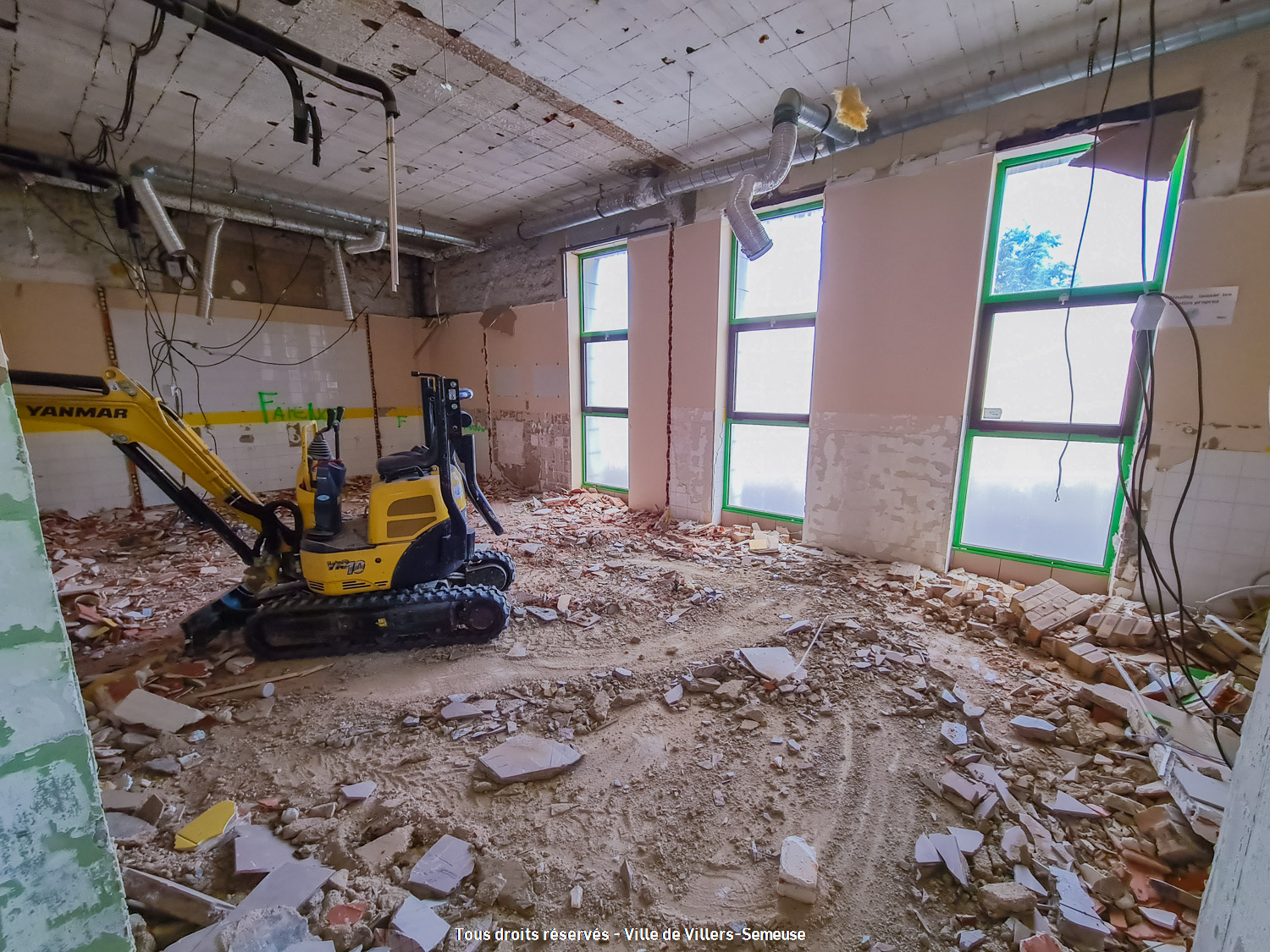

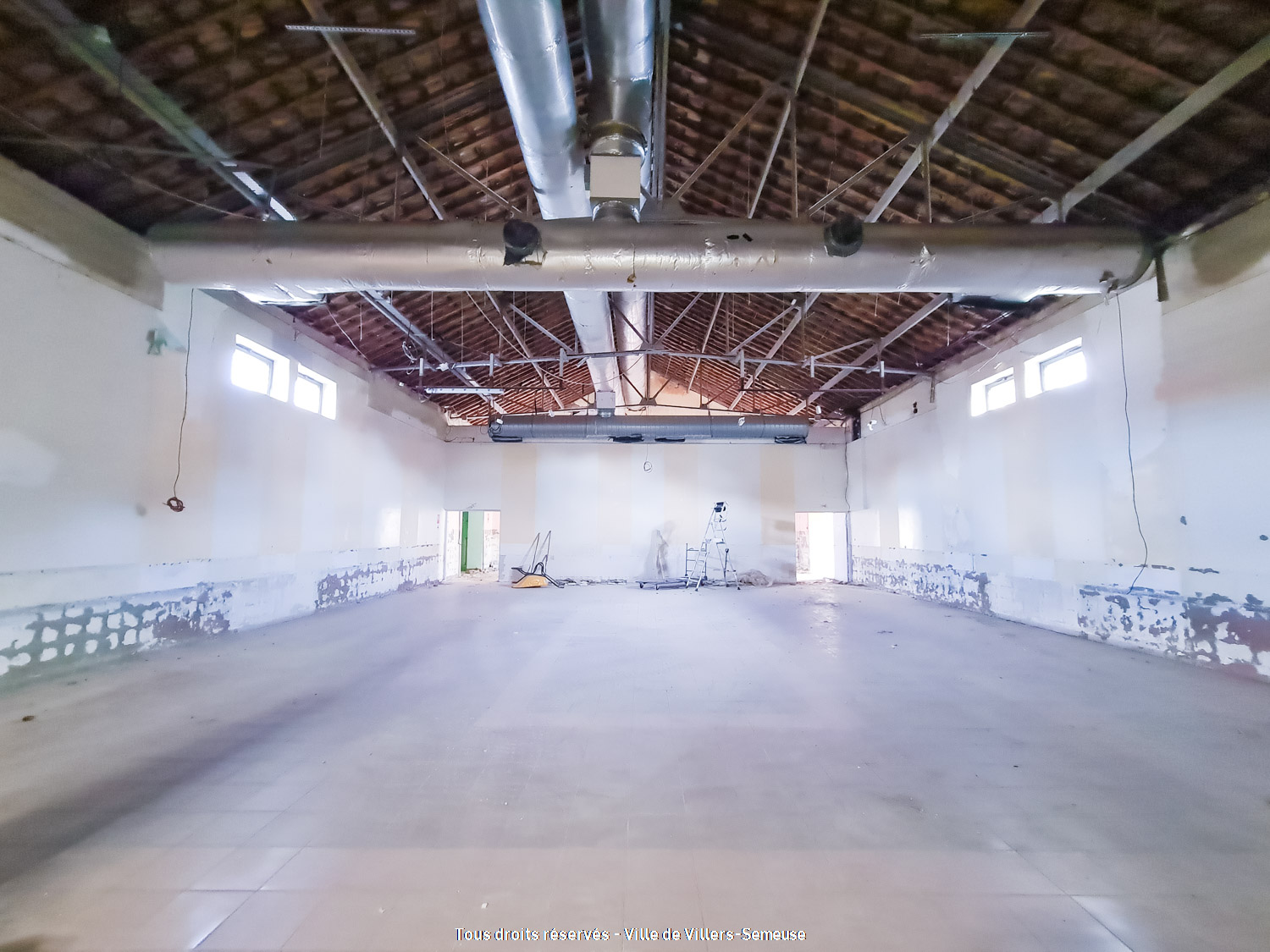

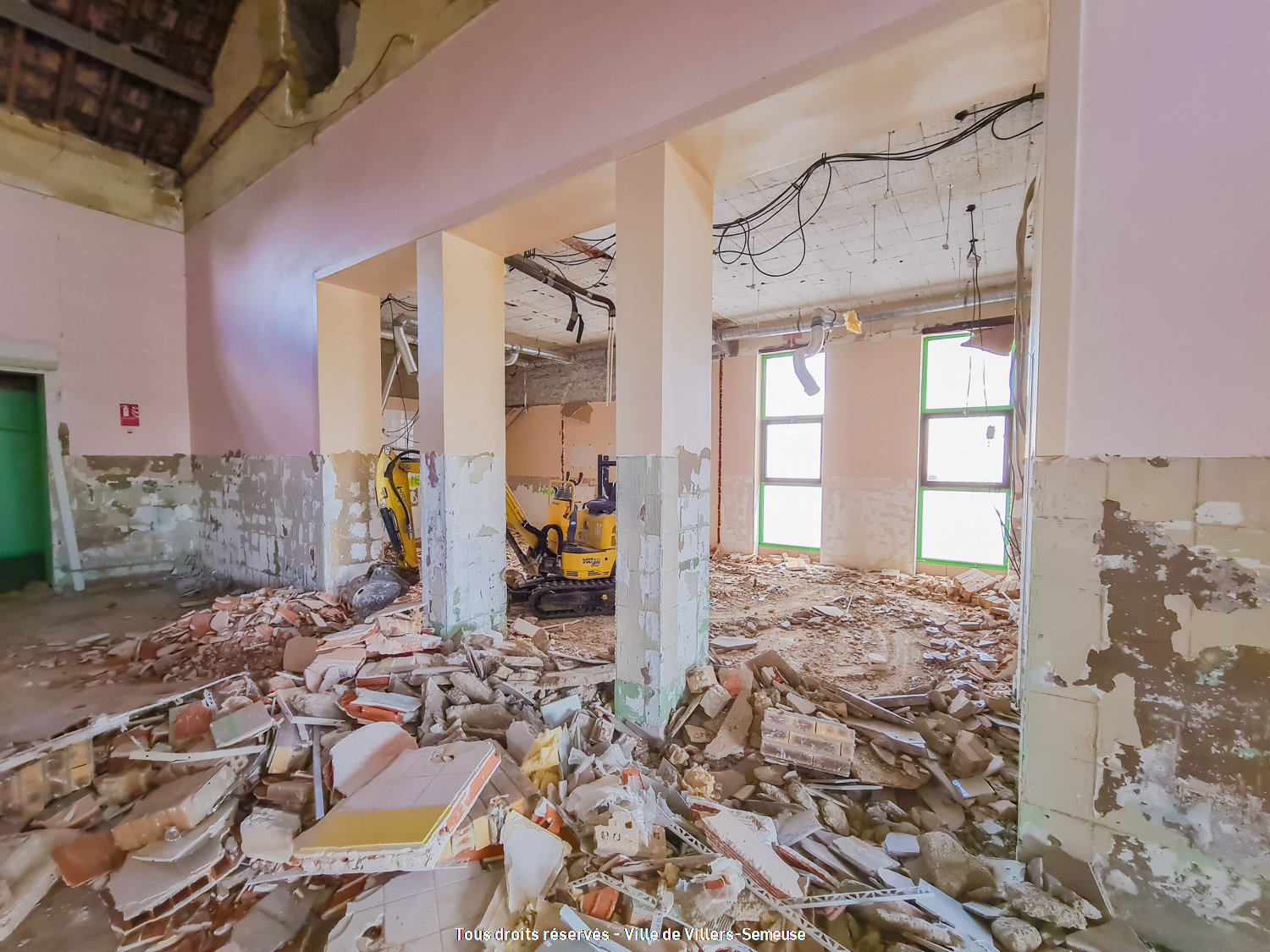

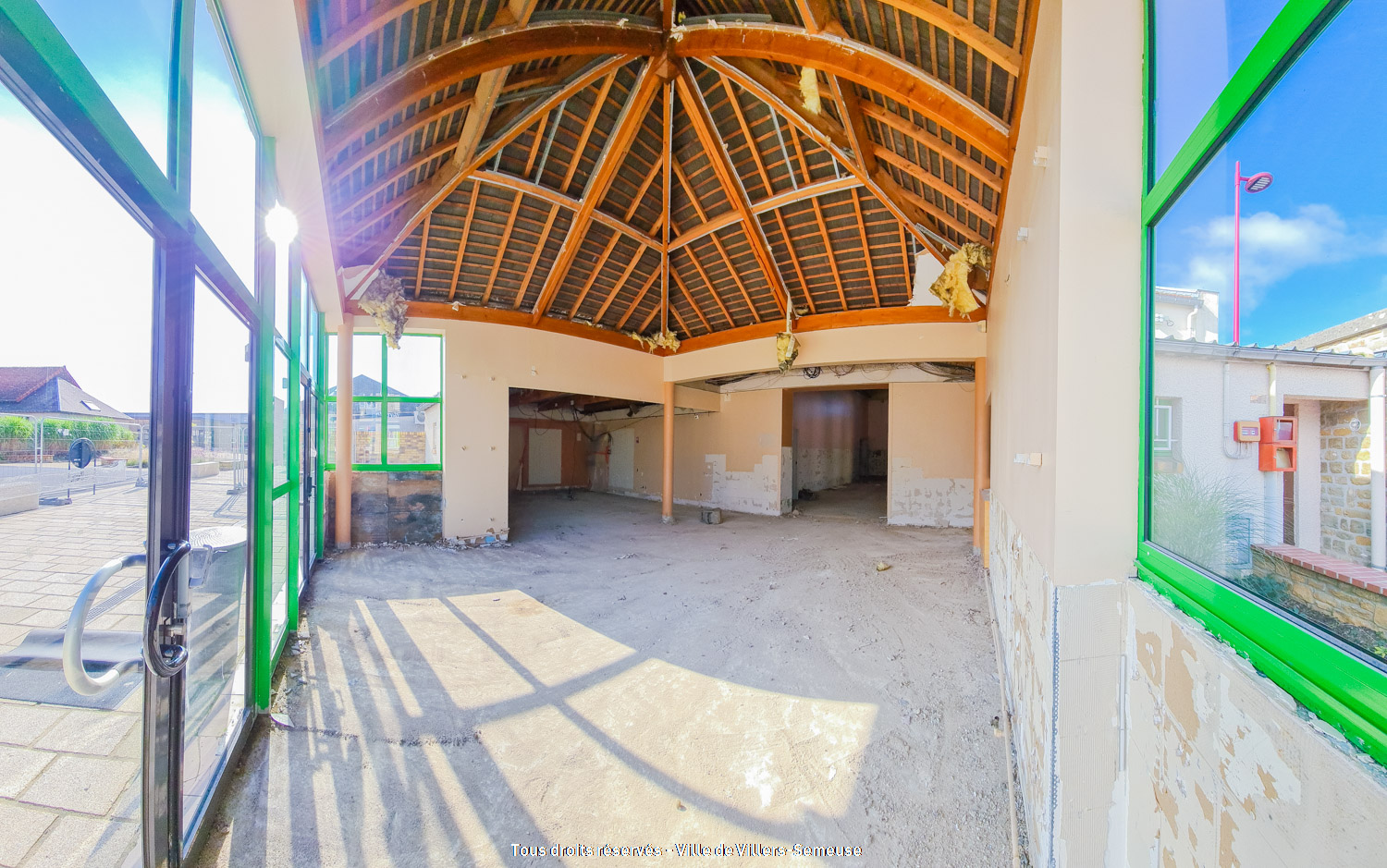

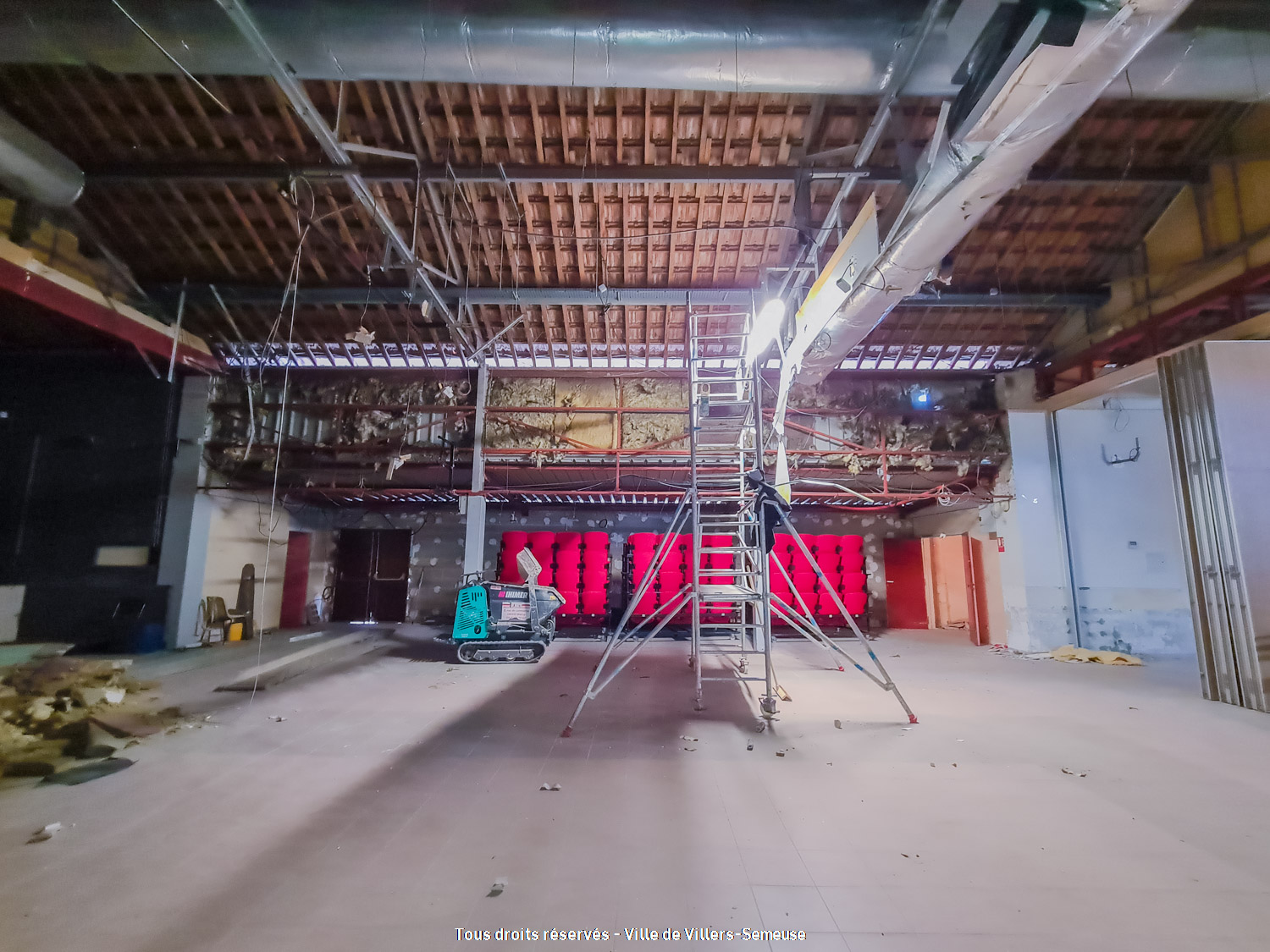

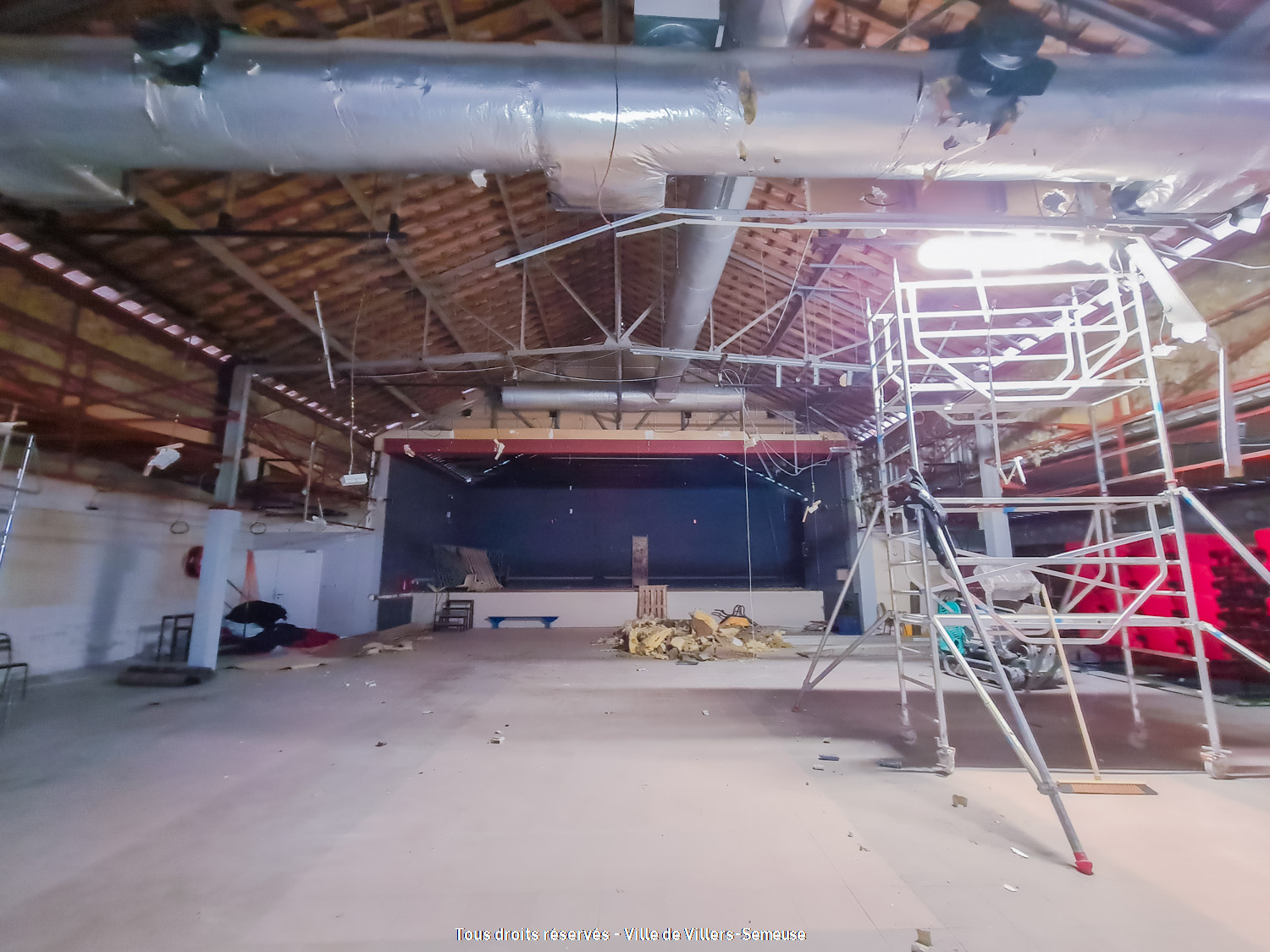

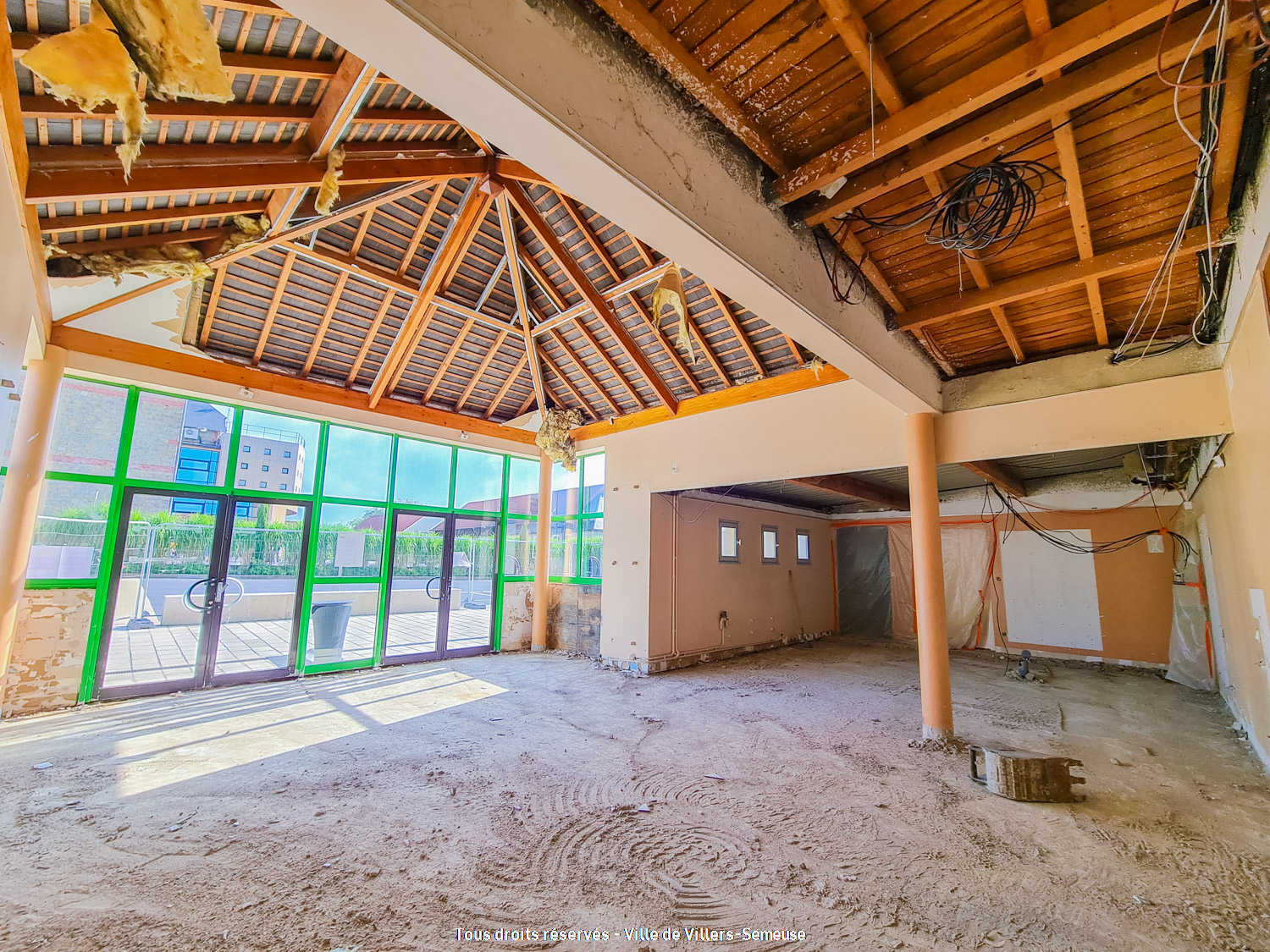

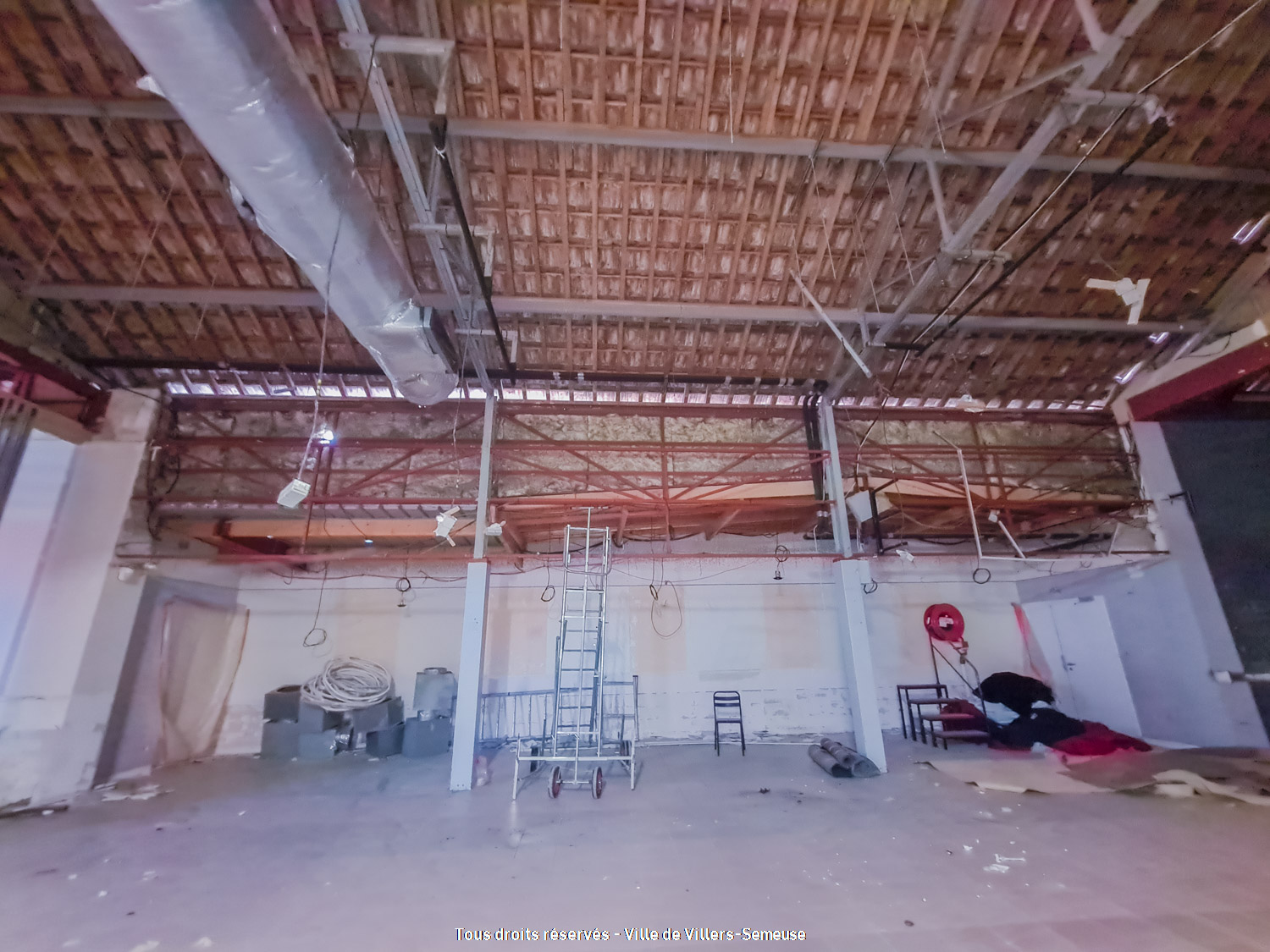

16 septembre 2021

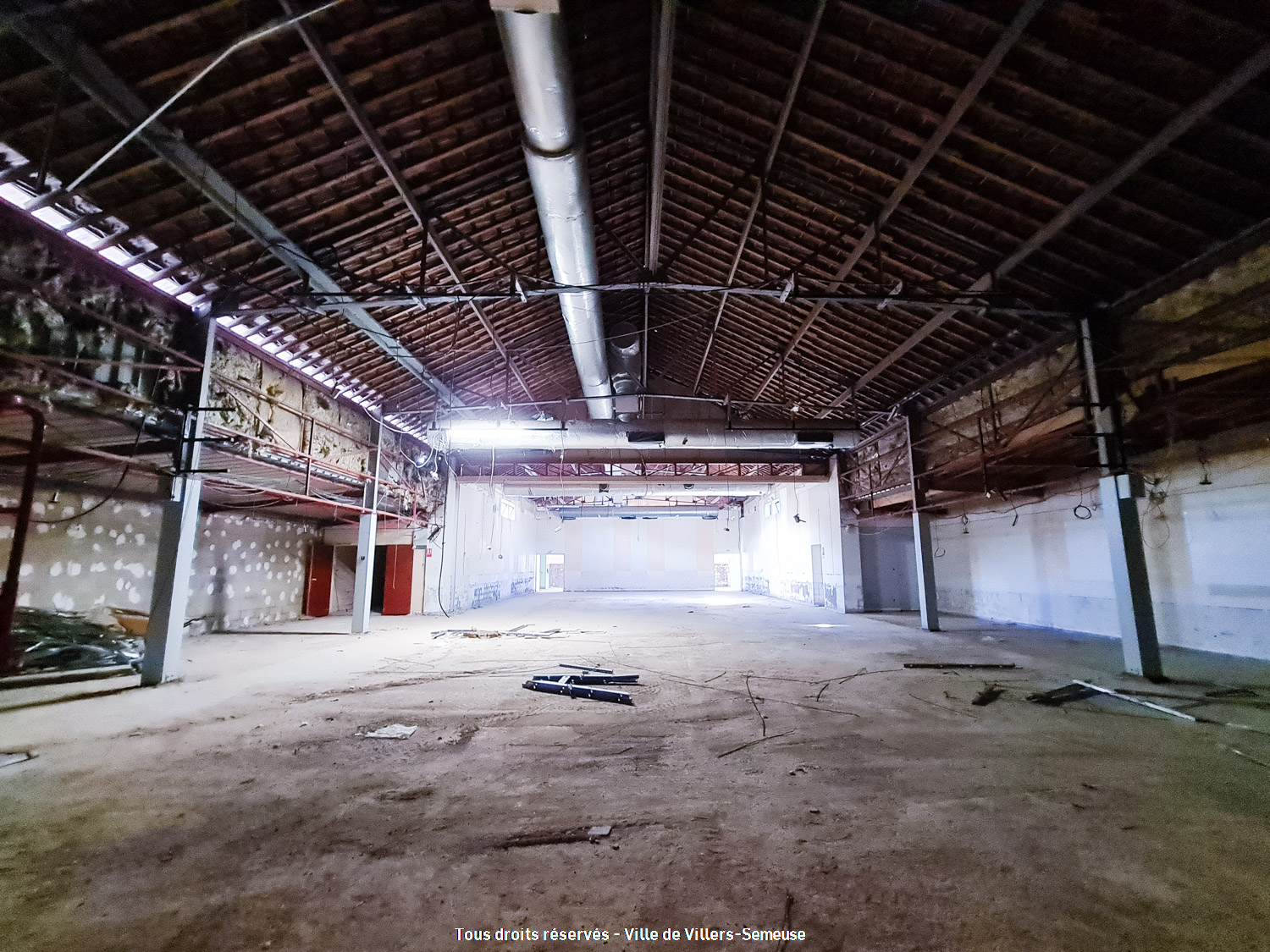

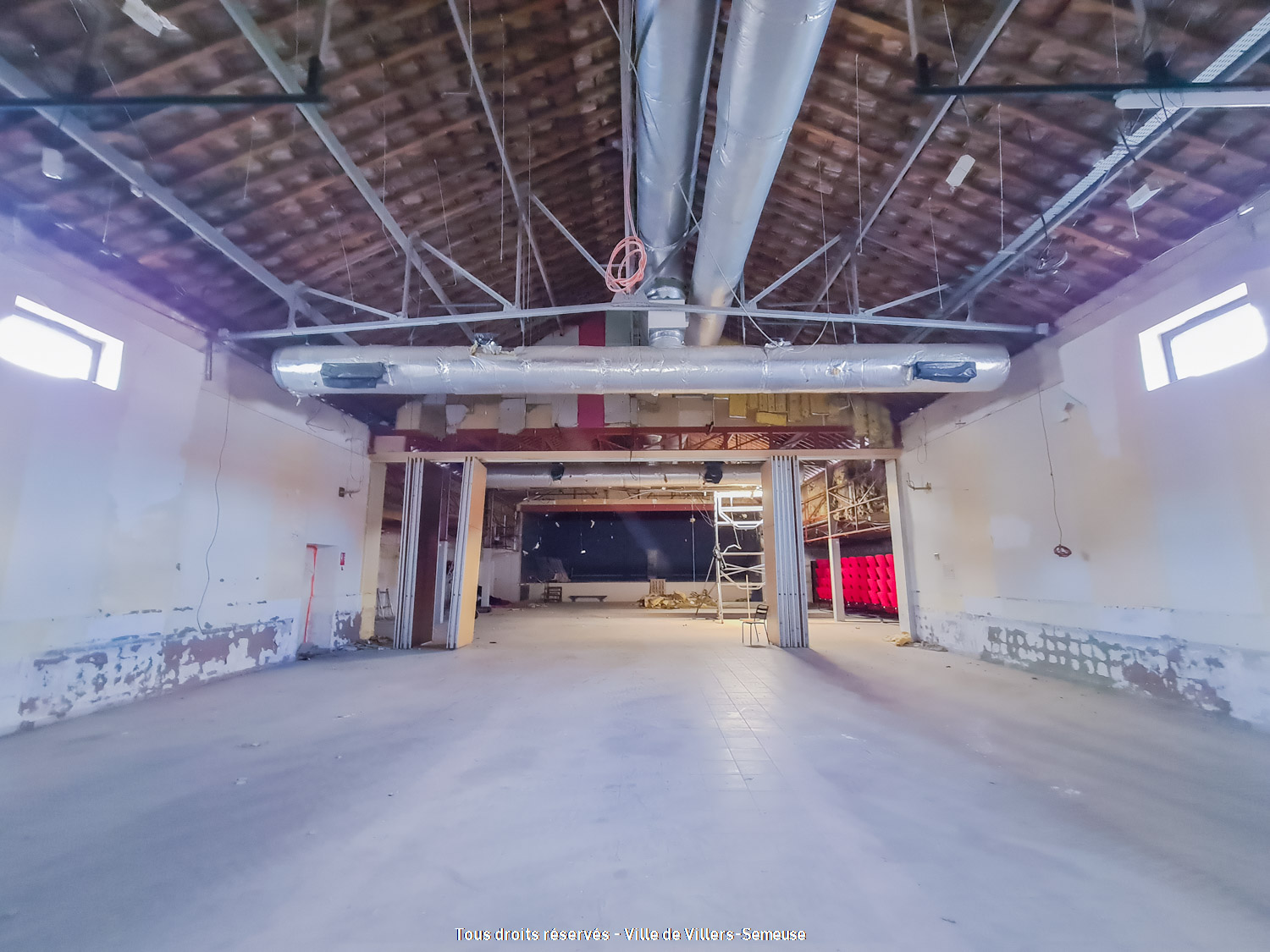

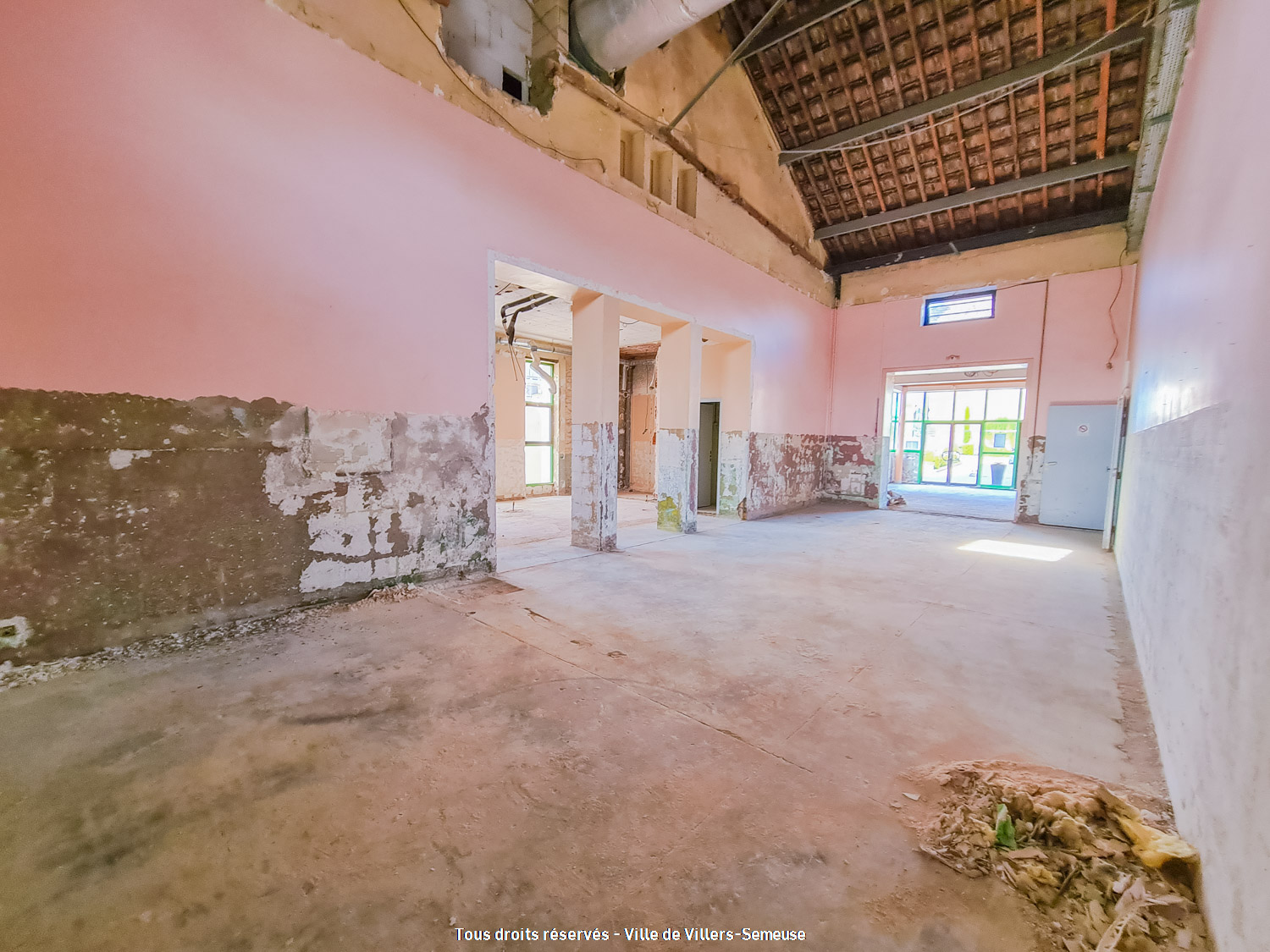

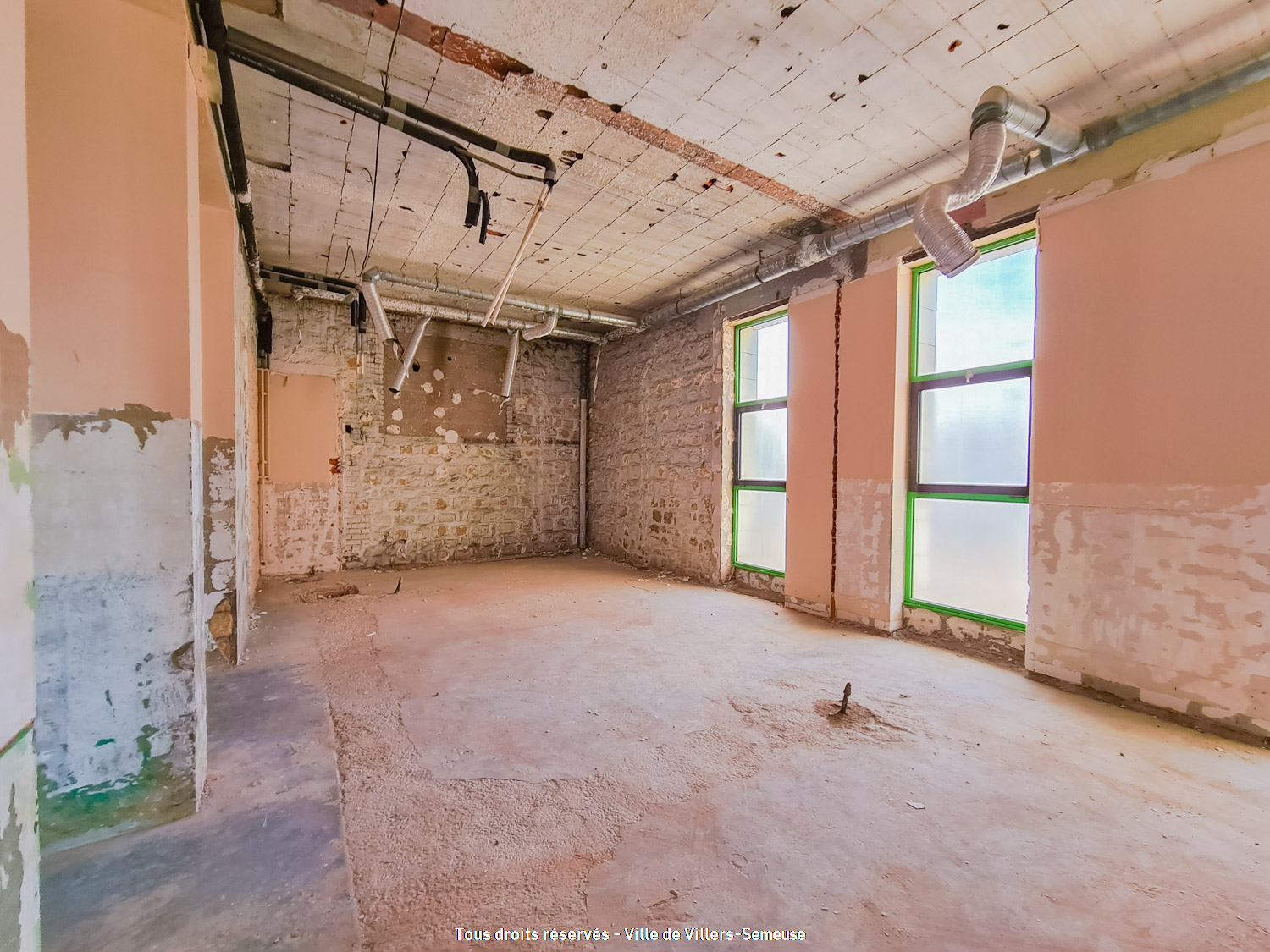

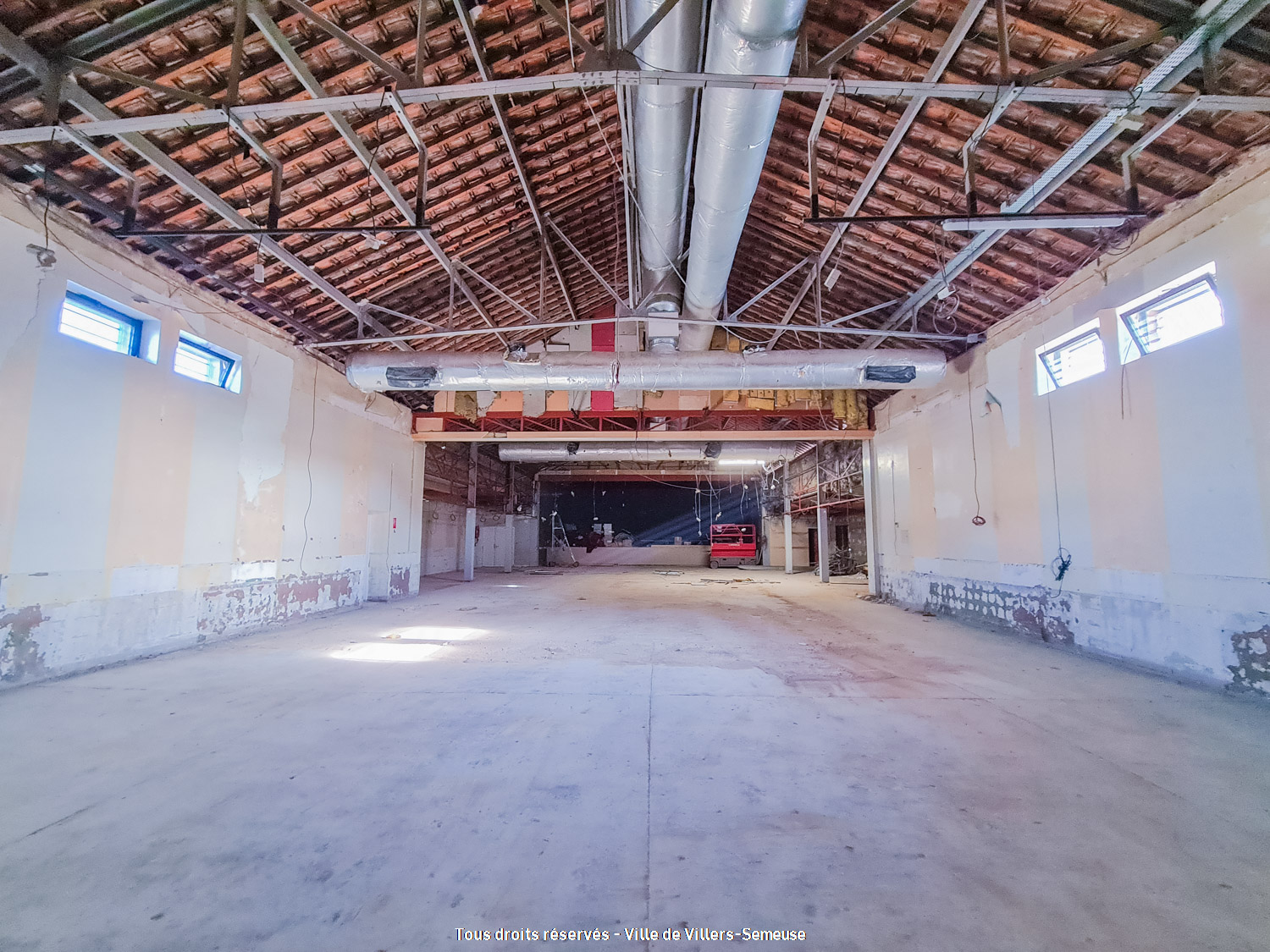

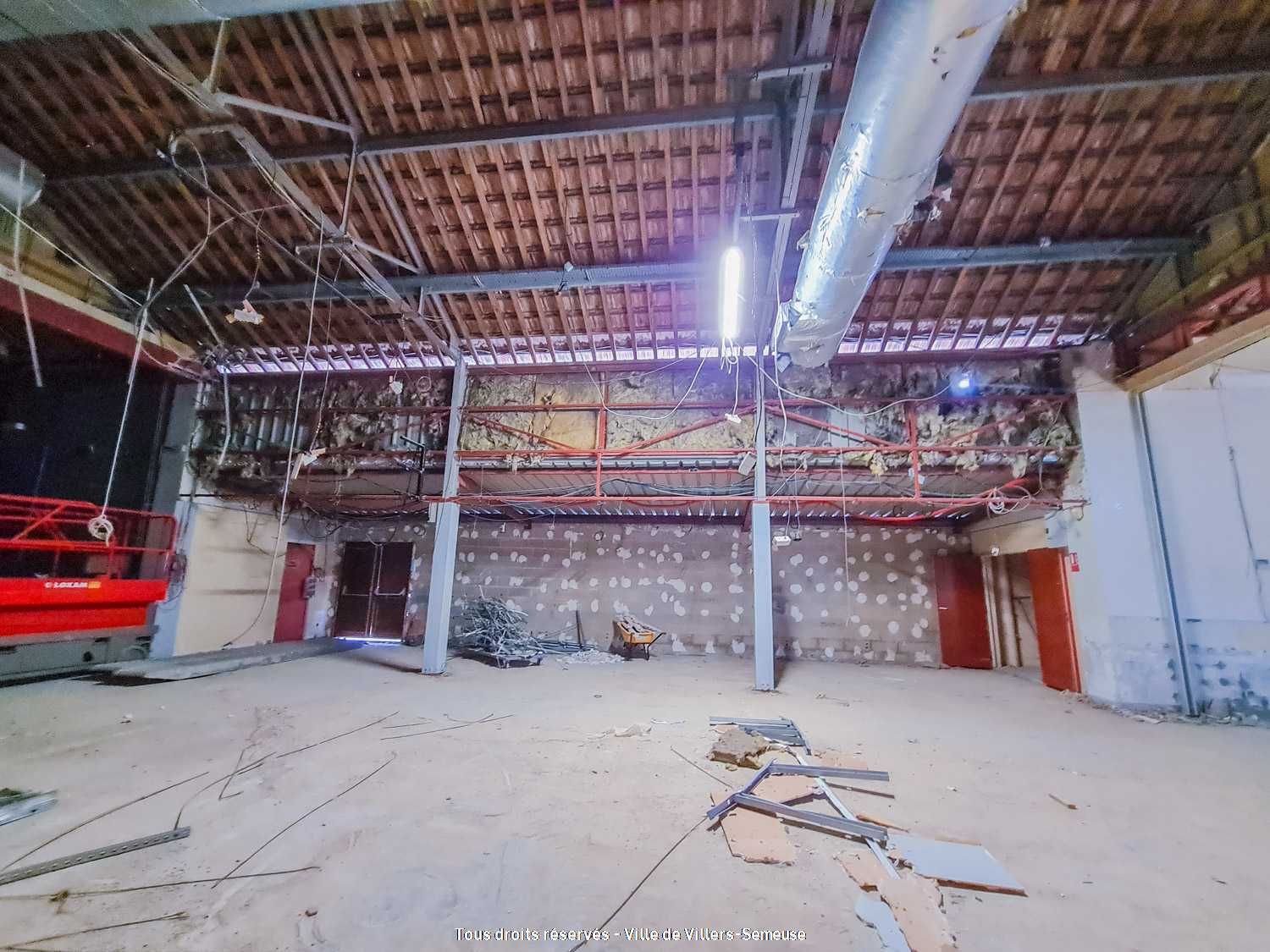

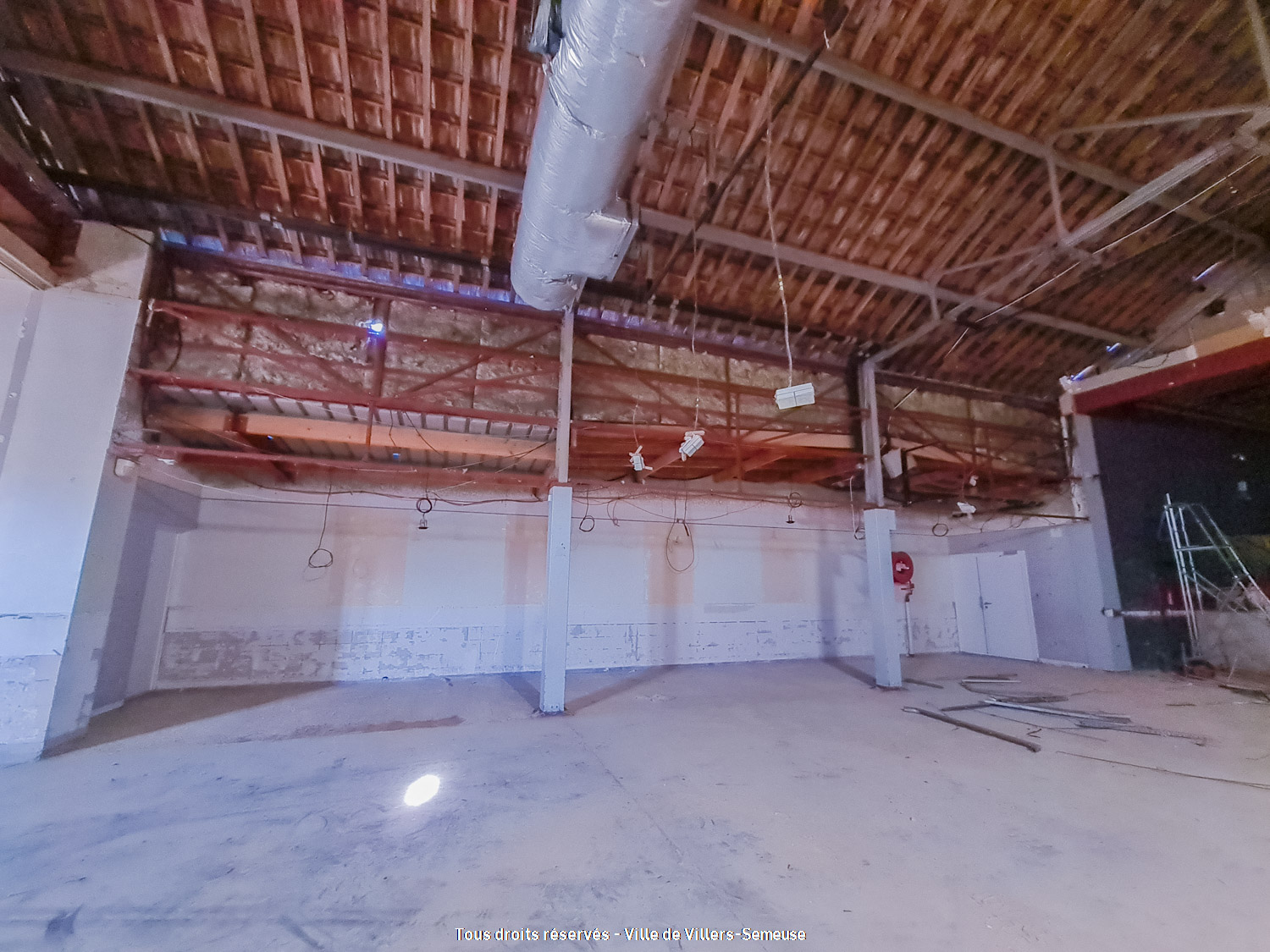

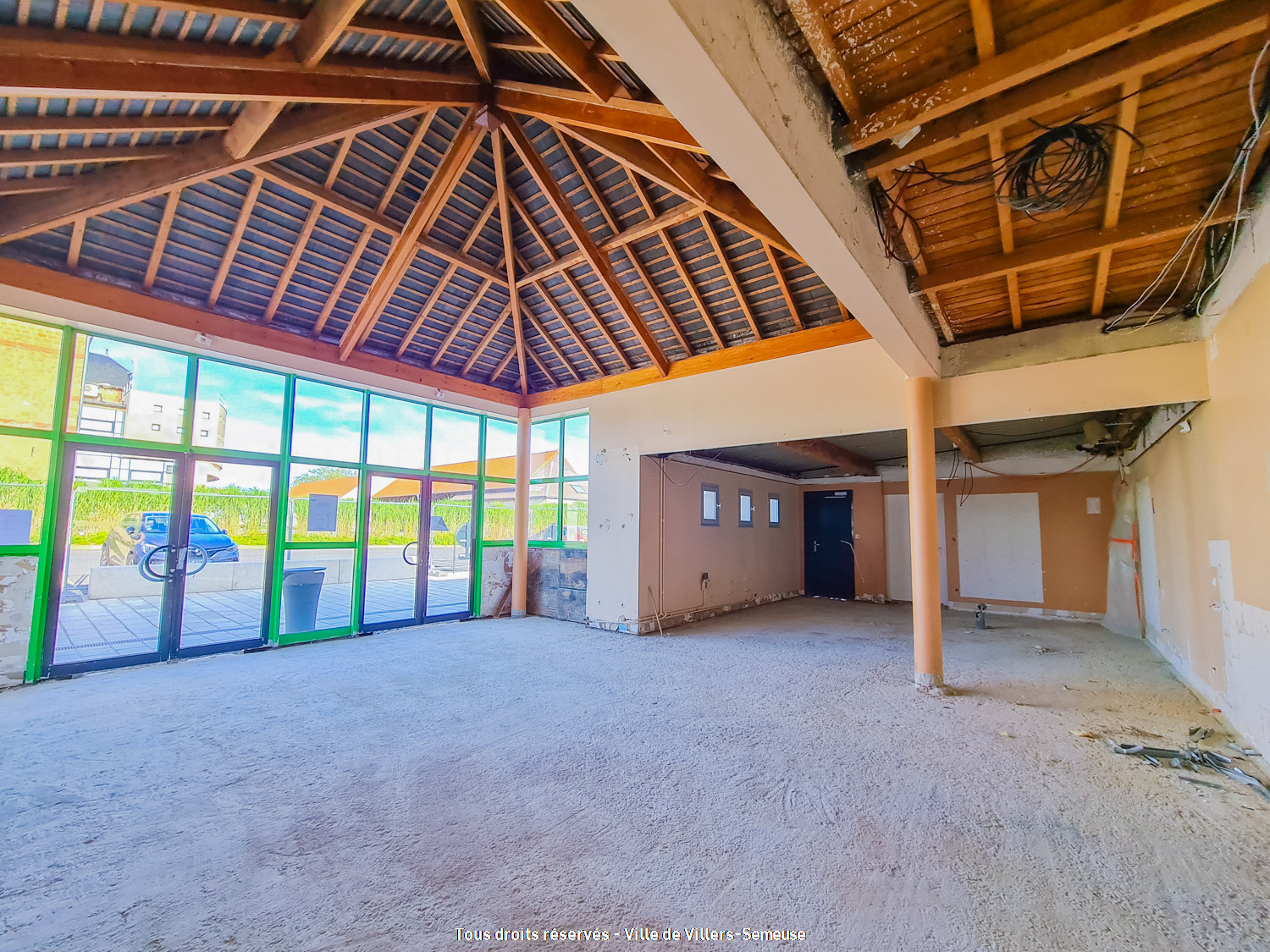

22 septembre 2021

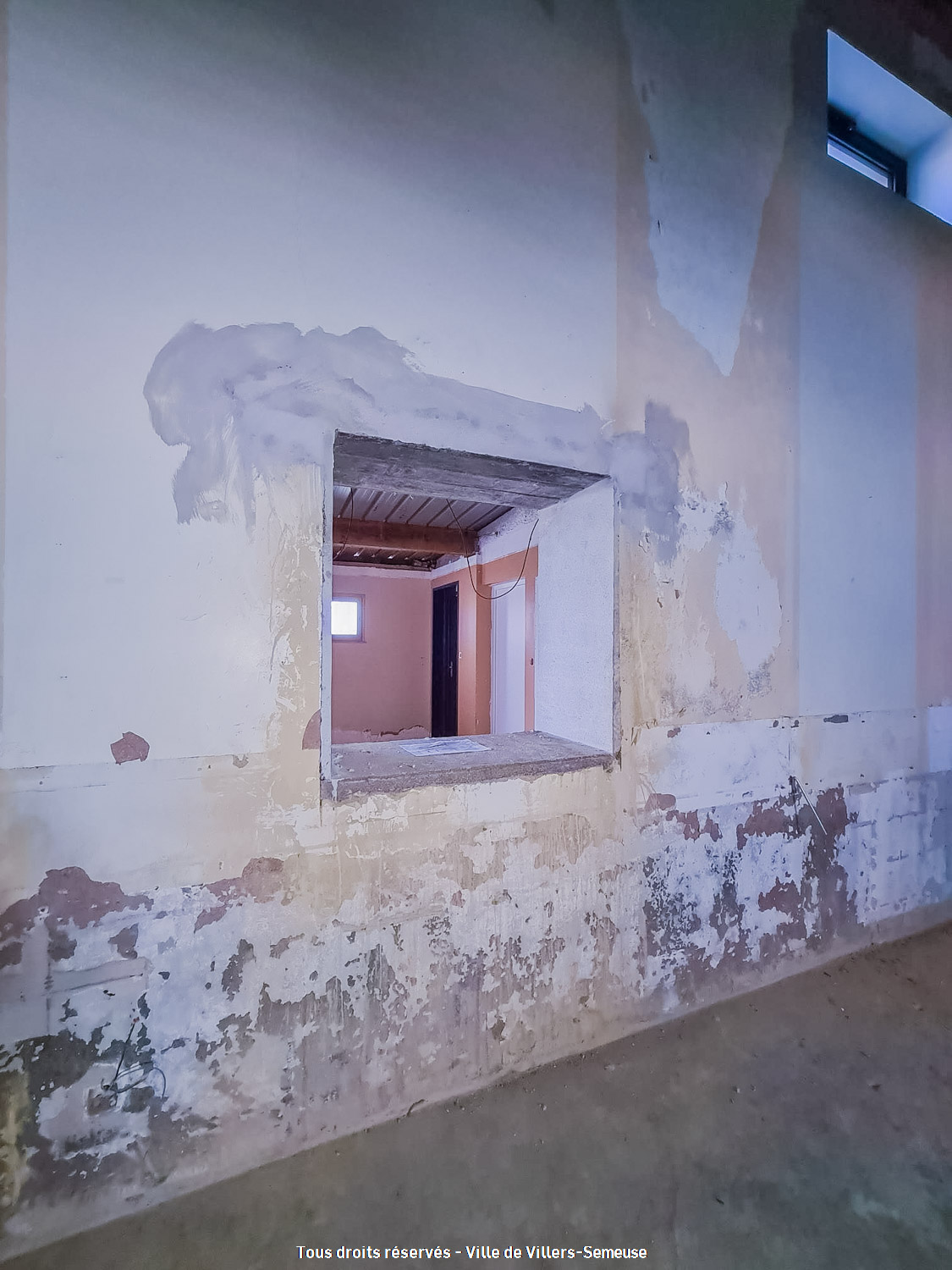

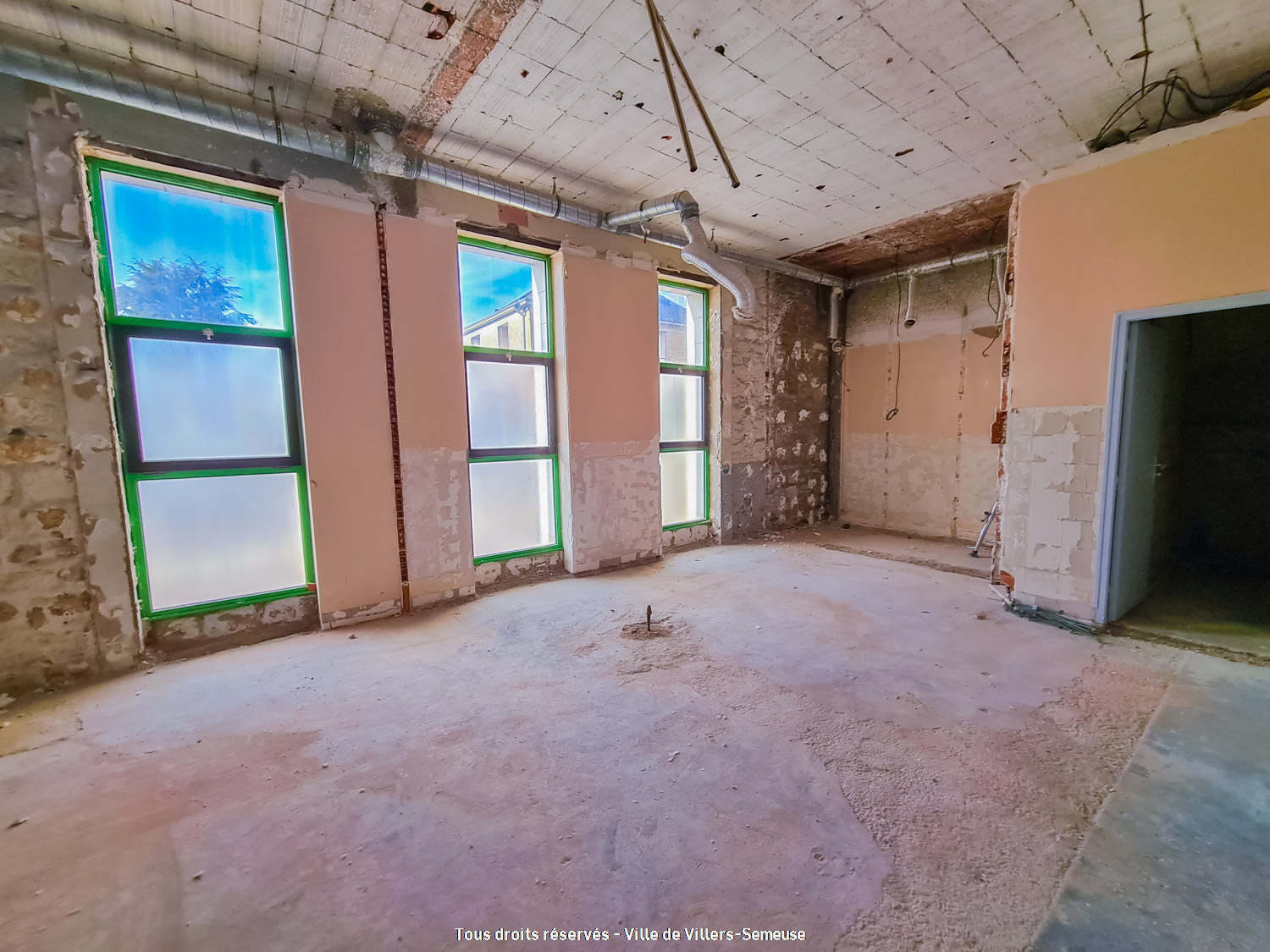

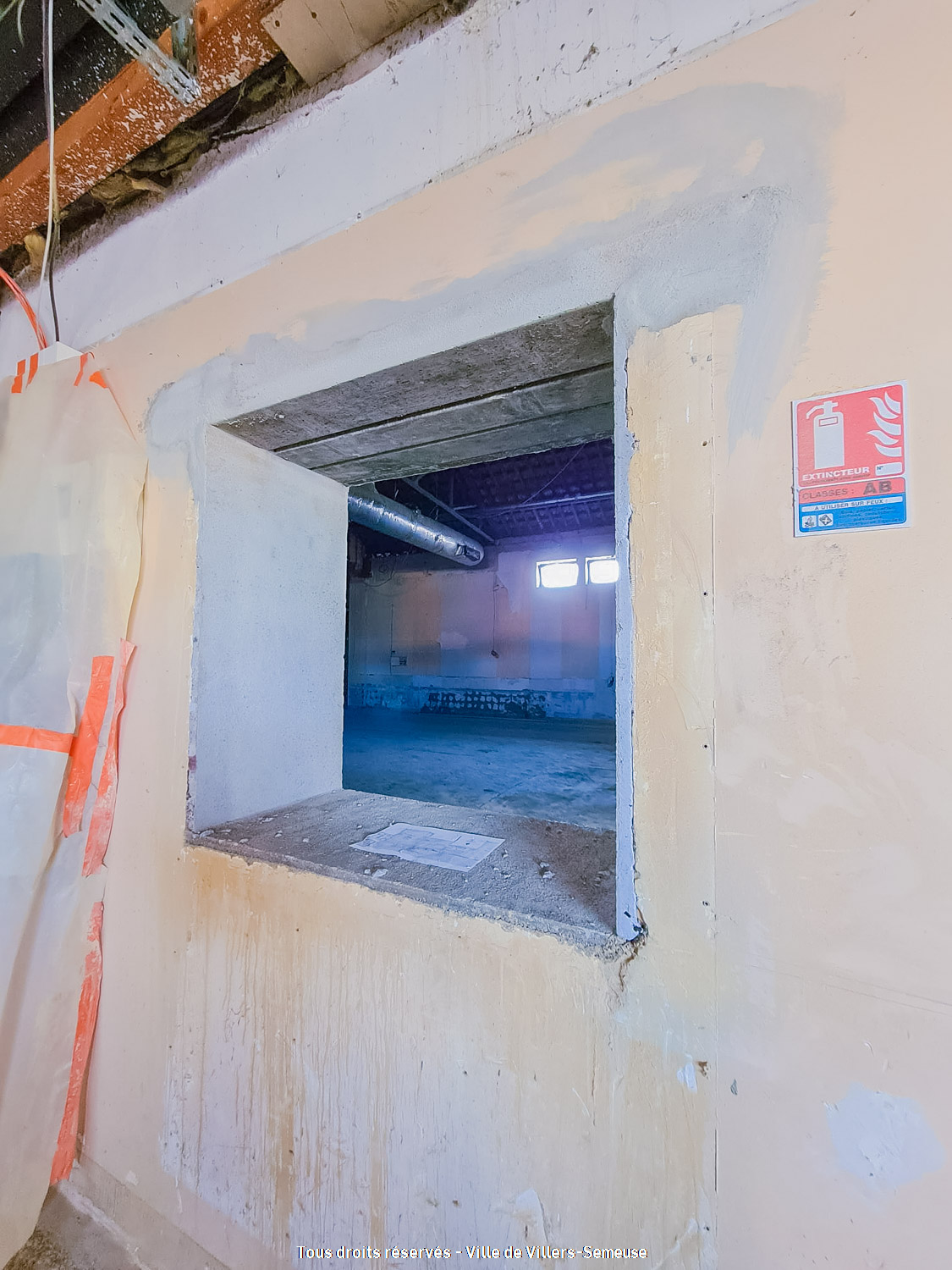

15 octobre 2021

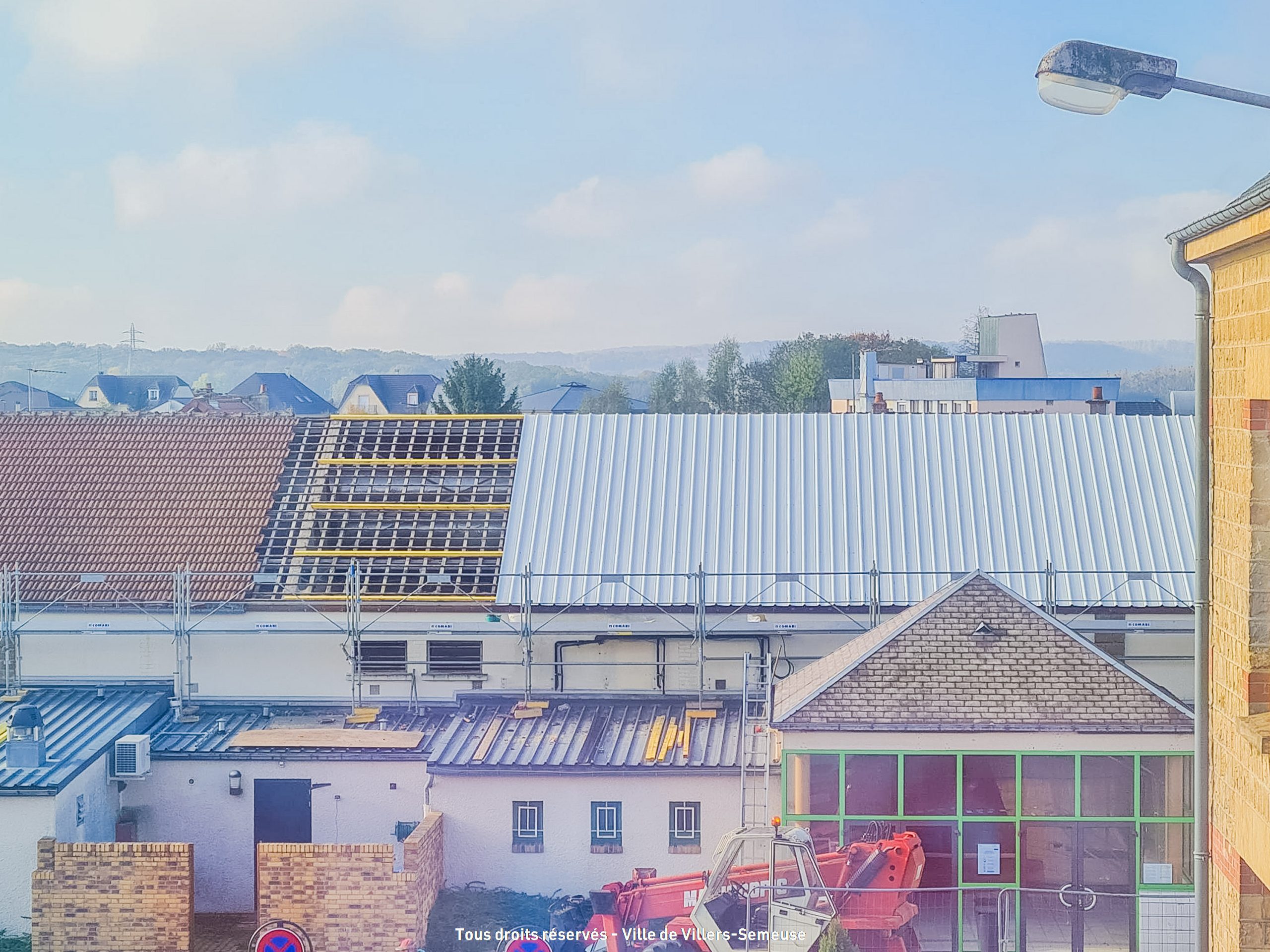

28 octobre 2021

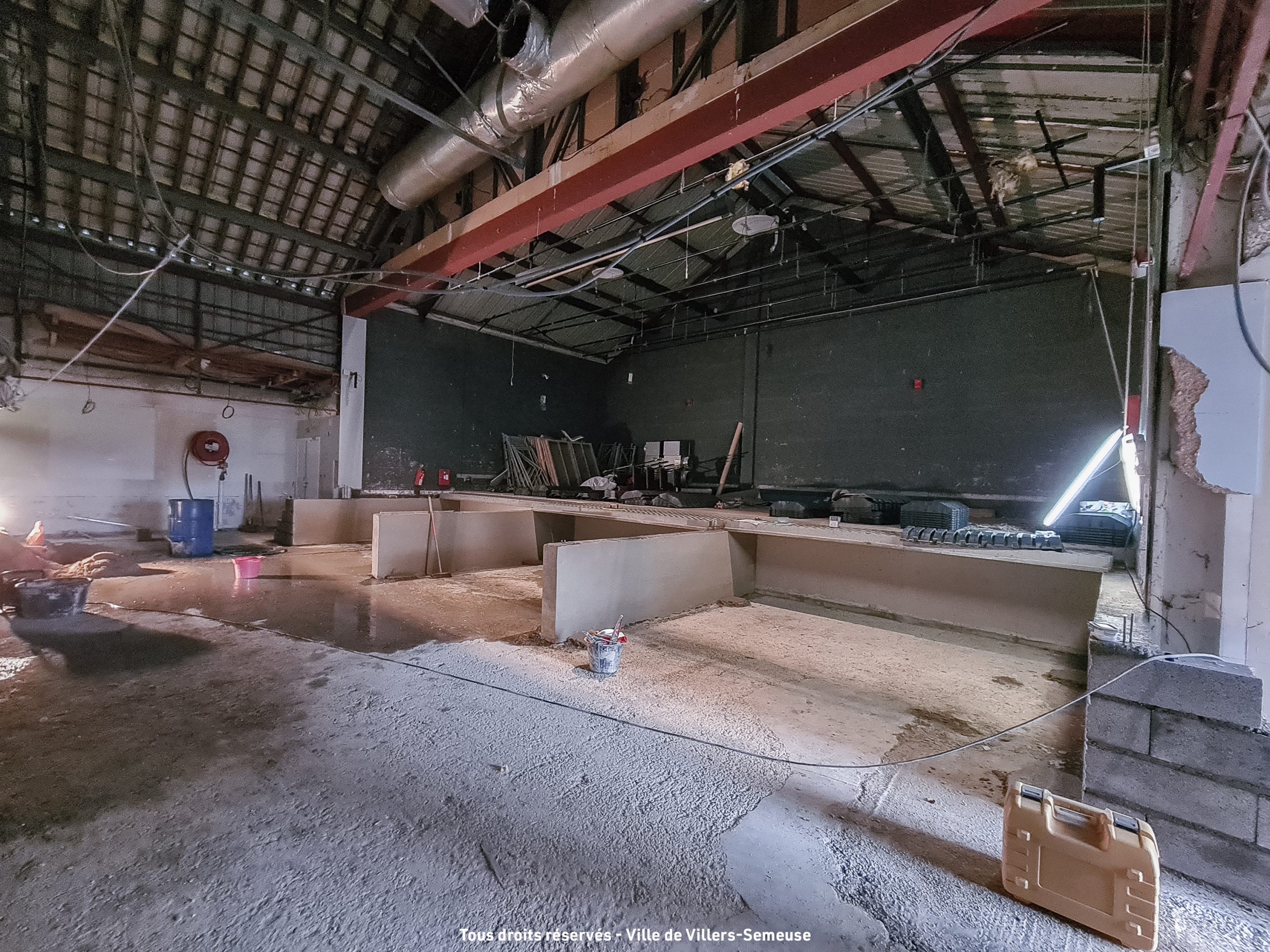

11 janvier 2022

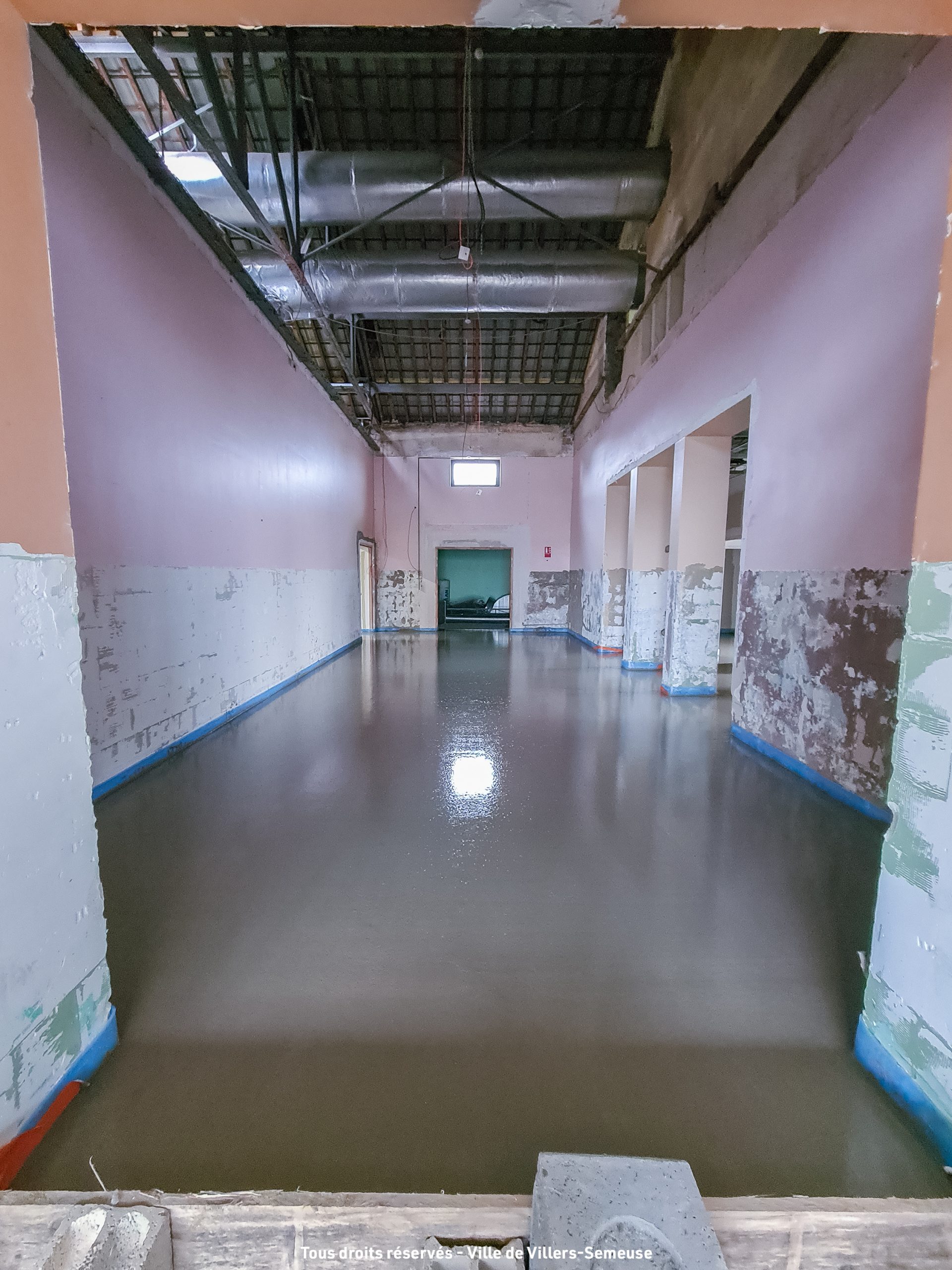

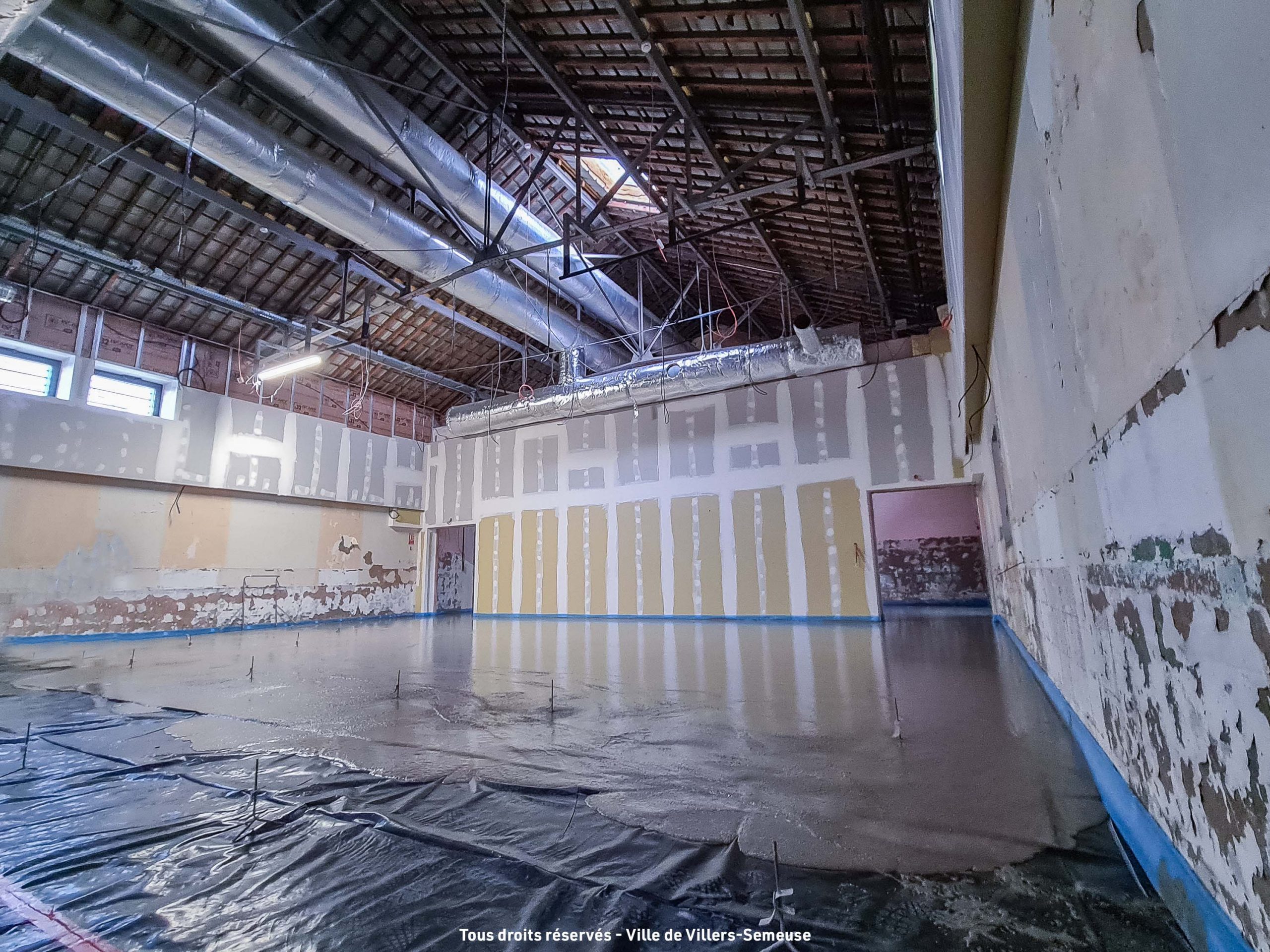

25 février 2022

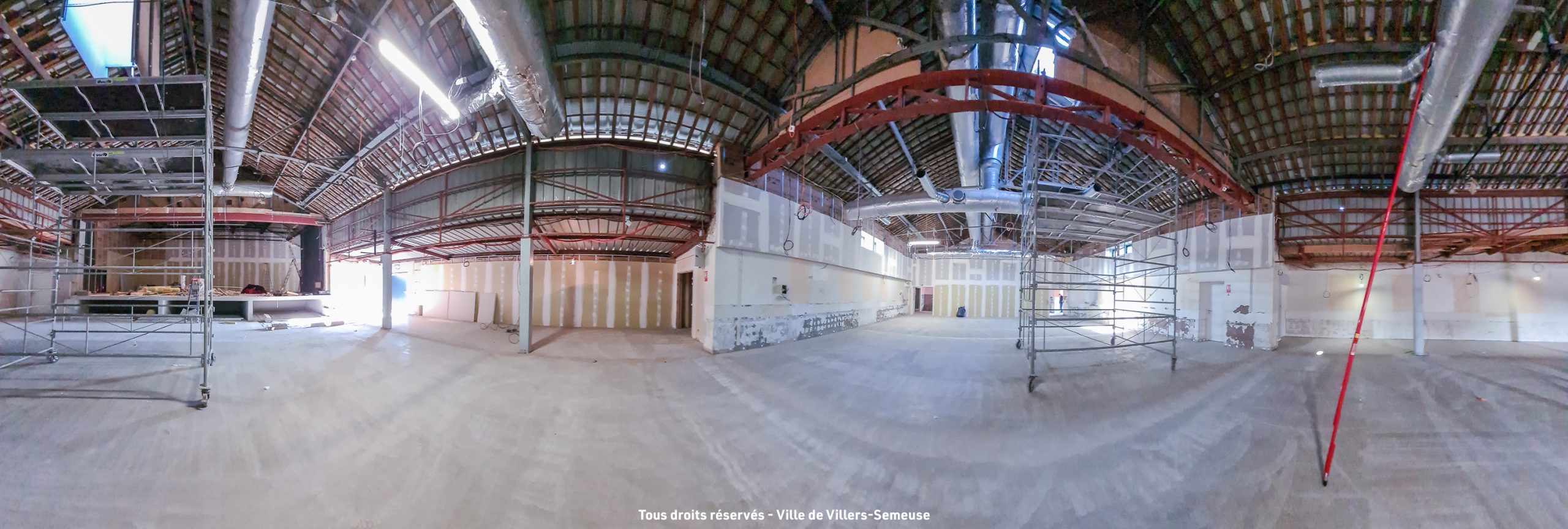

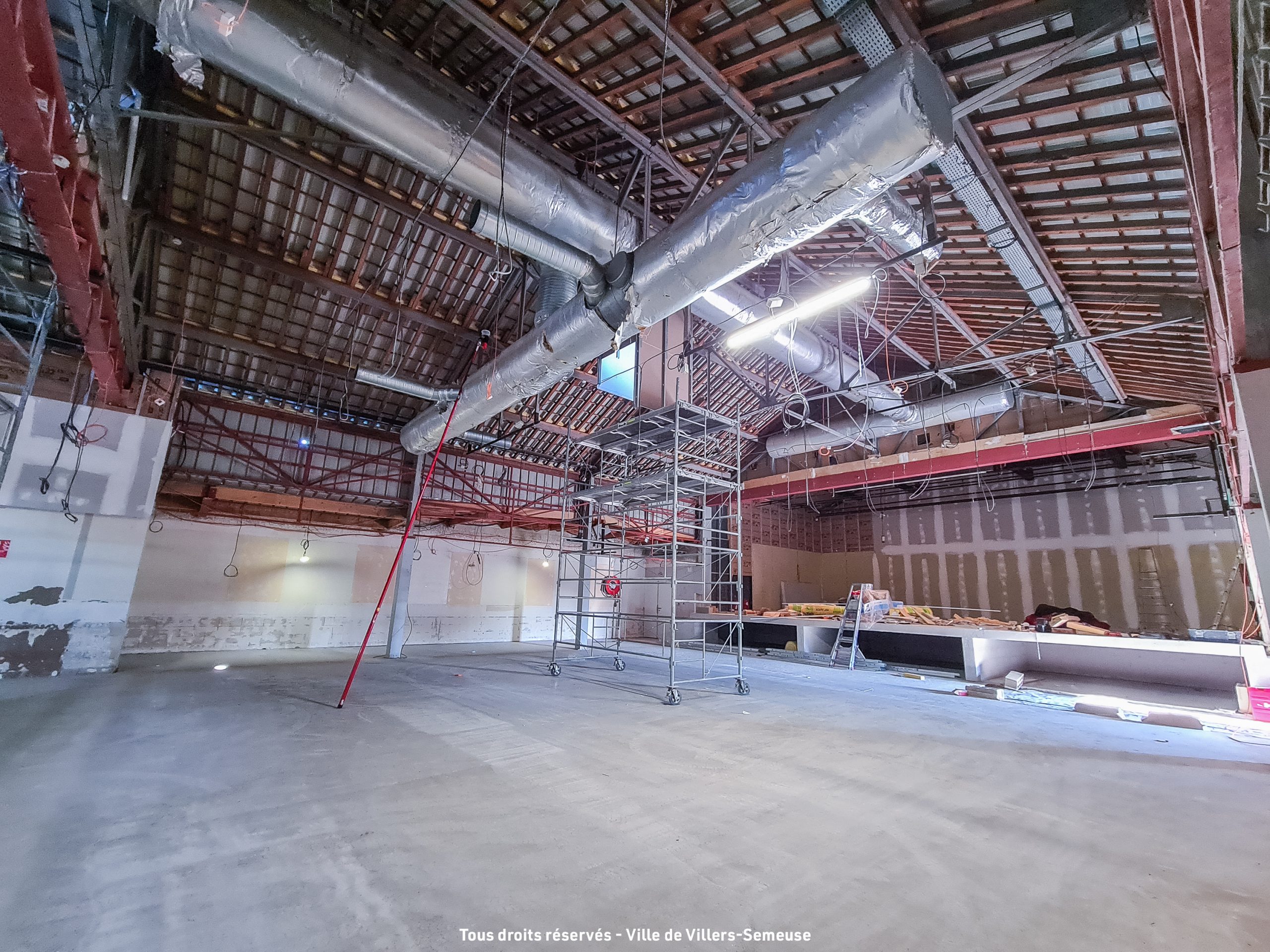

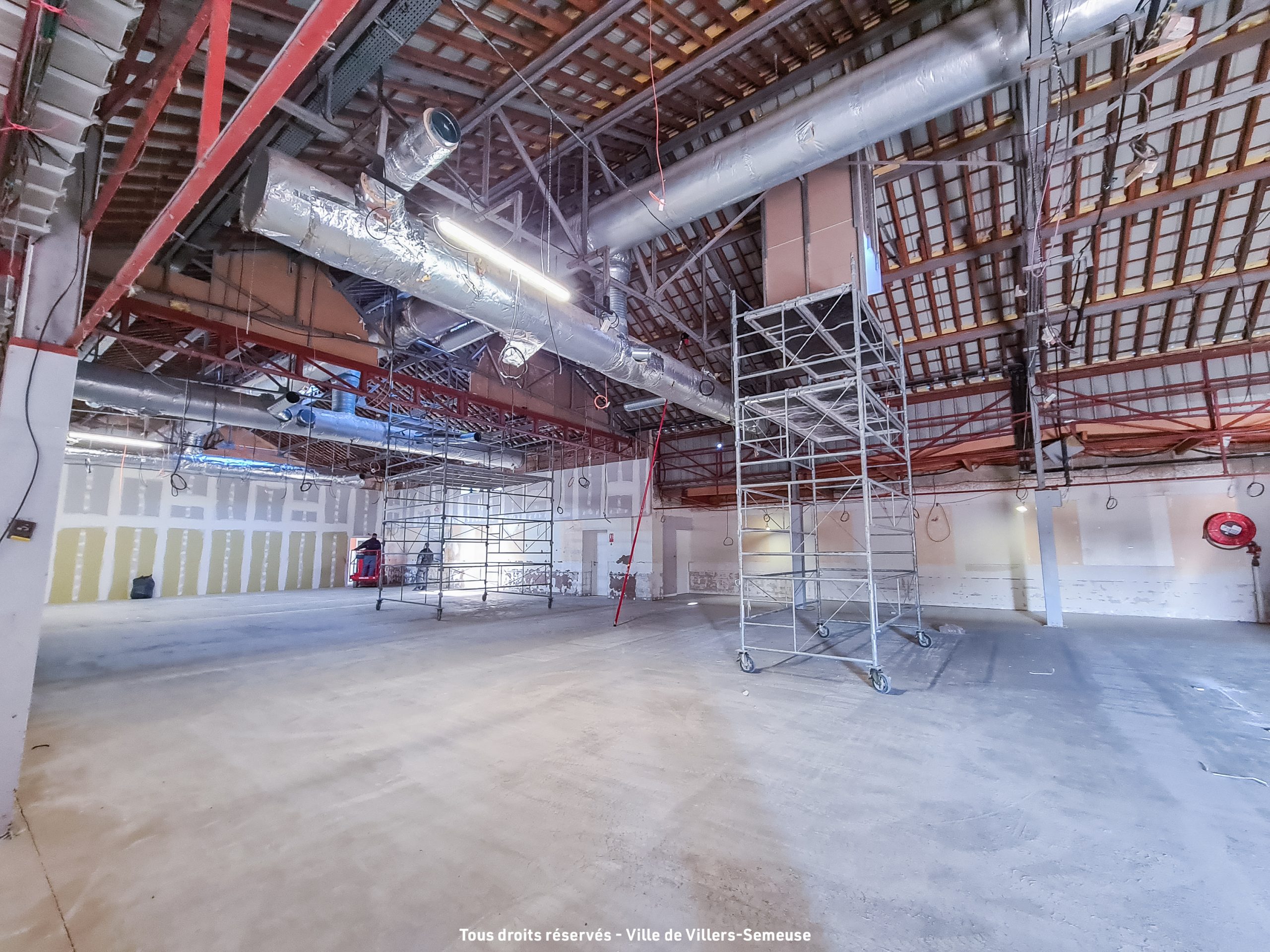

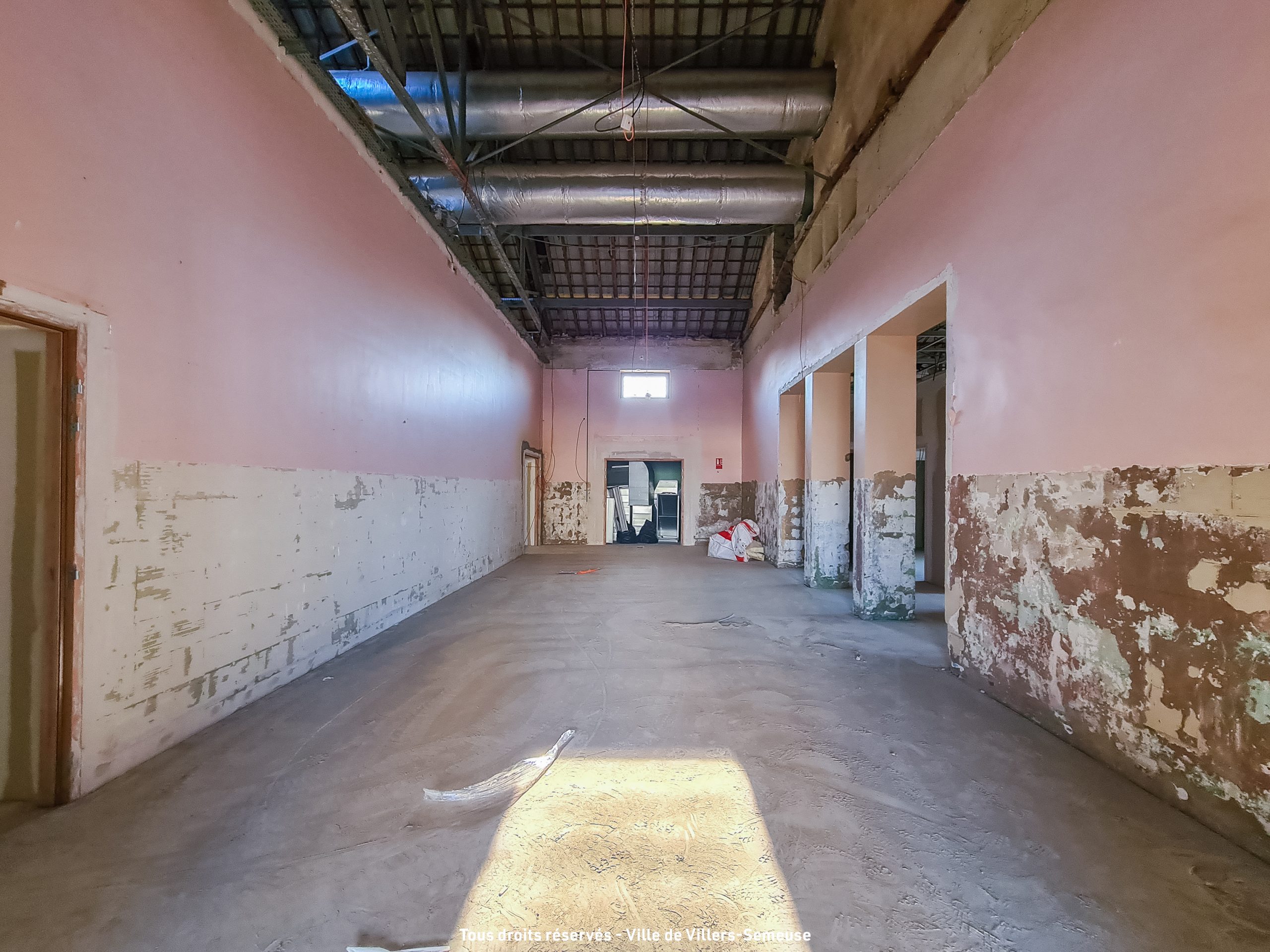

3 mars 2022

16 mars 2022

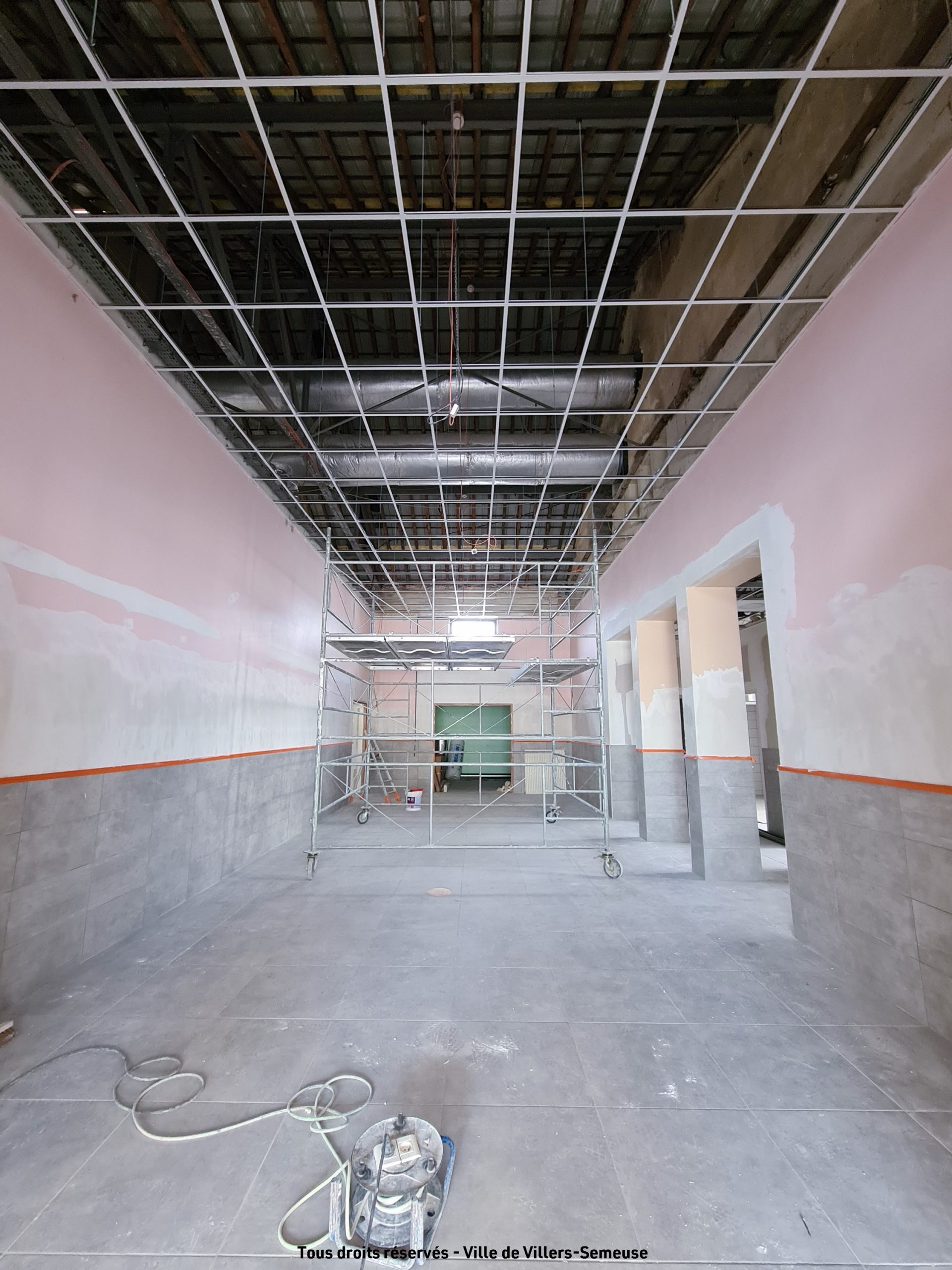

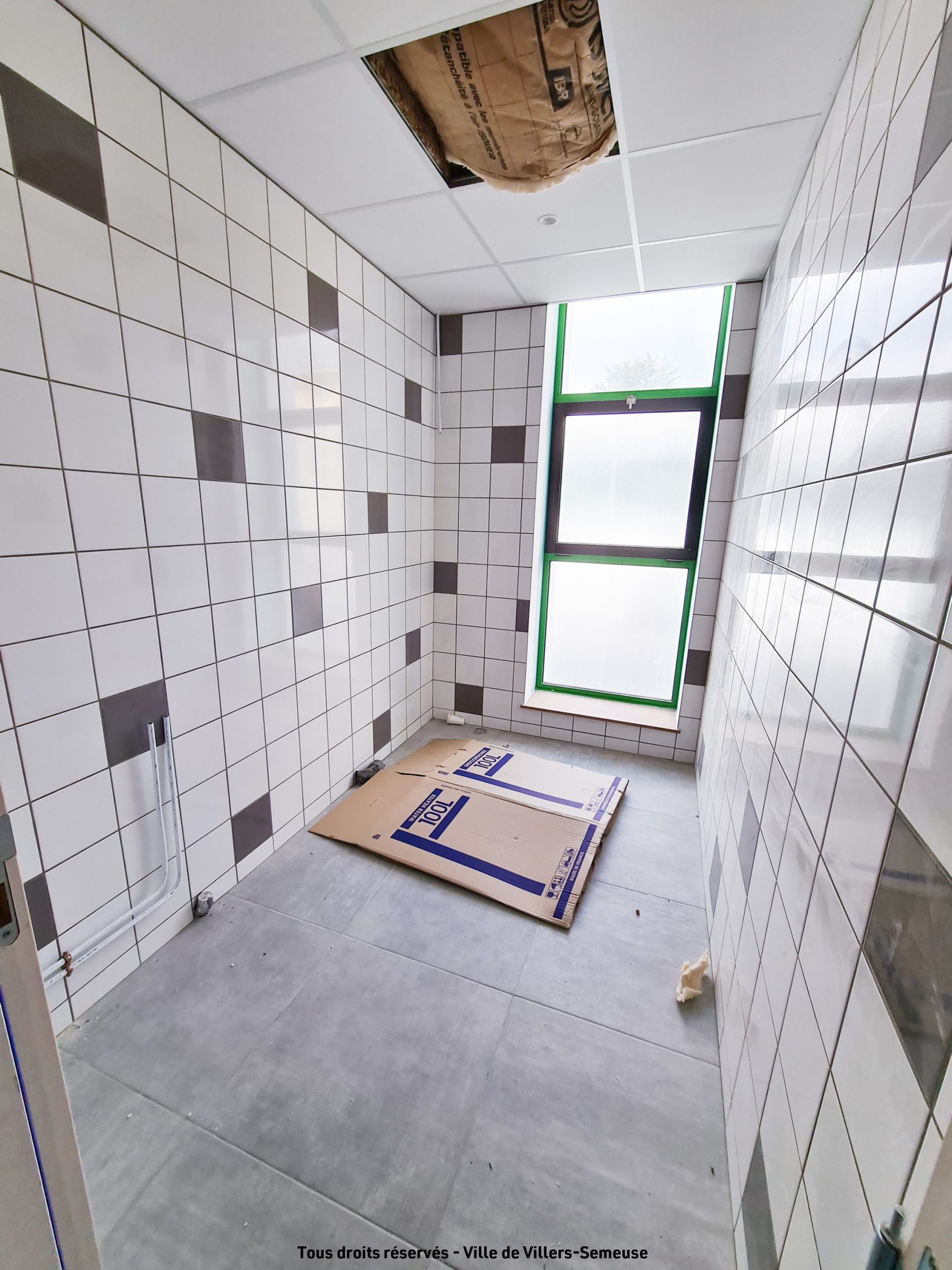

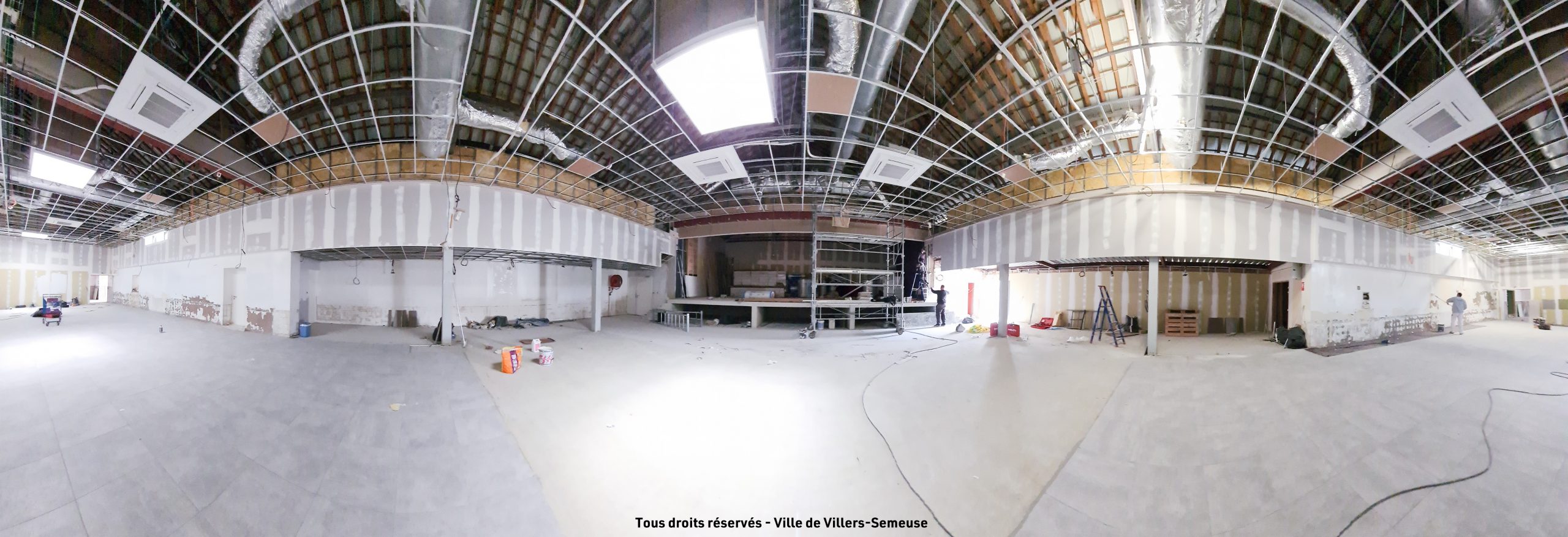

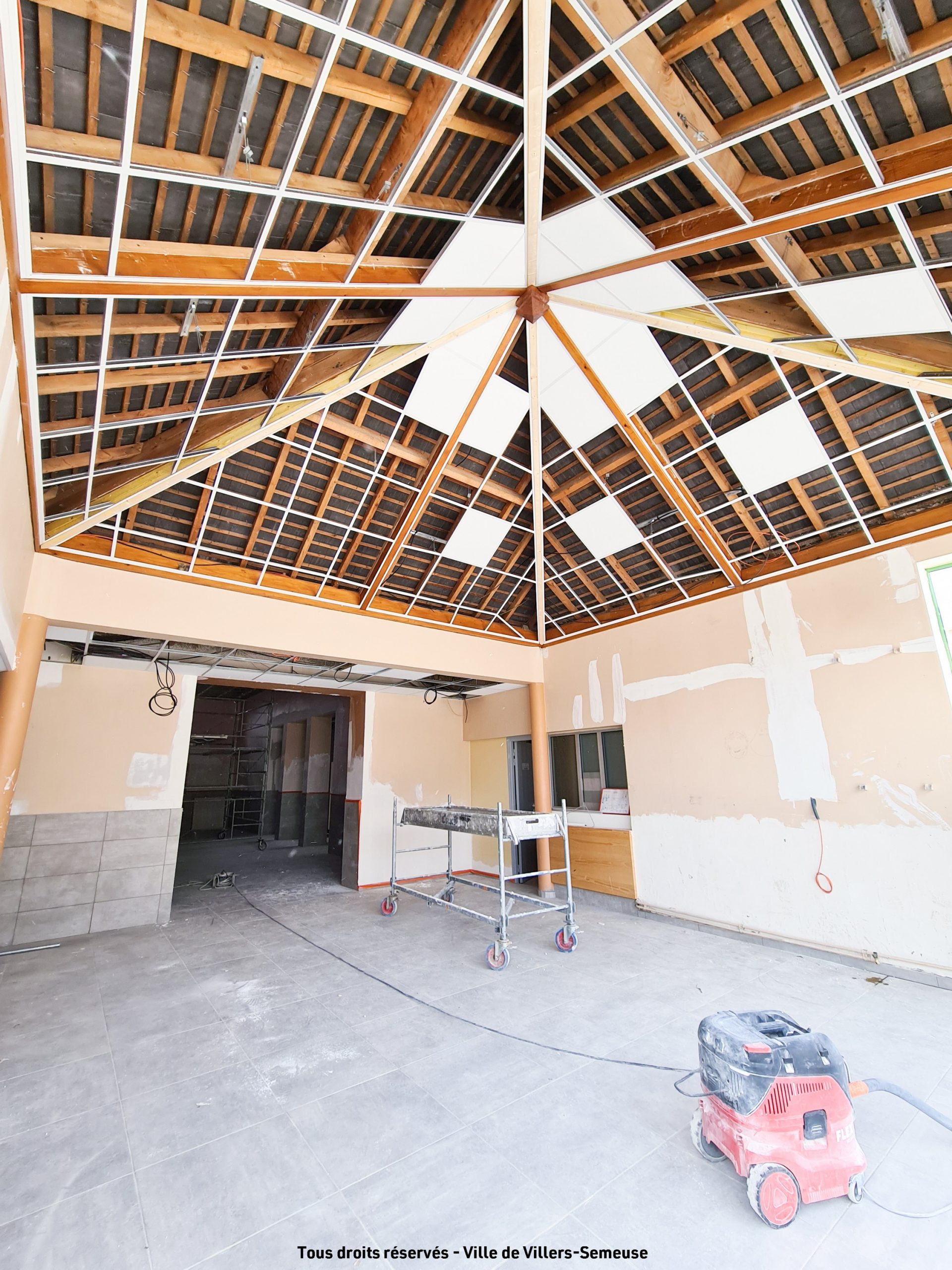

26 avril 2022

3 septembre 2022

17 septembre 2022

22 février 2022

Articles récents
vote
